Planejamento das Necessidades de Materiais MRP: guia completo para uma produção mais eficiente

Entenda como o MRP organiza materiais, estoques, compras e produção para reduzir faltas, excessos e atrasos.

Mariane 8 min de leitura

Compartilhar

Introdução:

O que é Planejamento das Necessidades de Materiais MRP?

O Planejamento das Necessidades de Materiais MRP é uma metodologia utilizada para calcular quais matérias-primas, componentes e insumos serão necessários para atender ao planejamento de produção de uma empresa. A sigla MRP vem do inglês Material Requirements Planning e está diretamente relacionada à organização das necessidades de materiais ao longo do tempo.

Na prática, esse planejamento procura responder a três perguntas essenciais para a operação: o que precisa ser comprado ou produzido, em qual quantidade e em que momento cada material deverá estar disponível.

Essa lógica é especialmente importante em ambientes industriais, nos quais a fabricação de um produto pode depender de dezenas ou centenas de componentes diferentes. Uma única peça indisponível pode comprometer uma ordem inteira de produção, enquanto a aquisição antecipada de grandes volumes pode aumentar os custos de armazenagem e deixar recursos financeiros imobilizados no estoque.

Por isso, o MRP utiliza informações relacionadas à demanda, às quantidades armazenadas, aos materiais necessários para fabricar cada produto e aos prazos envolvidos na compra ou fabricação de componentes. A partir desses dados, é possível estabelecer uma sequência mais organizada de abastecimento.

Como o MRP relaciona demanda, produção, compras e estoque?

Um dos principais diferenciais do MRP está na capacidade de conectar diferentes informações da operação. A necessidade de materiais não é analisada de forma isolada. Ela surge a partir do que a empresa pretende produzir em determinado período.

Quando existe uma previsão ou uma demanda definida para um produto, é necessário identificar quais componentes fazem parte de sua fabricação. Em seguida, verifica-se o que já está disponível no estoque, o que possui recebimento previsto e quais itens ainda precisam ser adquiridos ou fabricados.

Dessa forma, o planejamento cria uma ligação entre demanda, produção, compras e disponibilidade de materiais.

Se determinada quantidade já estiver armazenada, por exemplo, esse saldo pode ser considerado no cálculo antes da geração de novas necessidades. Se um pedido de compra estiver programado para chegar antes da data de utilização, ele também poderá ser levado em consideração.

Isso permite que as decisões de abastecimento sejam tomadas com base na necessidade prevista, e não somente na quantidade existente no estoque naquele momento.

Como o MRP define o que comprar ou produzir?

O processo começa com a identificação dos produtos que deverão ser fabricados e das respectivas quantidades. A partir disso, a estrutura de cada produto é analisada para determinar quais materiais serão consumidos.

Imagine uma operação que precise produzir 500 unidades de determinado item. Se cada unidade exigir dois componentes de um determinado tipo, haverá uma necessidade bruta de 1.000 componentes. Entretanto, isso não significa necessariamente que será preciso comprar as 1.000 unidades.

Caso existam 300 unidades disponíveis e outras 200 tenham recebimento confirmado antes da data de utilização, a necessidade adicional será diferente. O planejamento considera essas informações para determinar a quantidade que ainda precisa ser providenciada.

Além da quantidade, também é necessário observar o prazo.

Se um fornecedor leva 20 dias para entregar determinado componente, a ordem de compra precisa ser emitida com antecedência suficiente para que o material esteja disponível quando a produção começar. O mesmo princípio pode ser aplicado aos componentes produzidos internamente.

Assim, o sistema de planejamento não indica apenas quanto será necessário. Ele também ajuda a estabelecer quando cada ação deverá acontecer.

Planejar materiais é diferente de apenas controlar estoque

Controlar estoque e planejar necessidades são atividades relacionadas, mas possuem objetivos diferentes.

O controle de estoque mostra principalmente o que existe disponível naquele momento, além das entradas e saídas realizadas. Essa informação é fundamental para a operação, porém não revela sozinha o que será necessário daqui a algumas semanas ou meses.

O Planejamento das Necessidades de Materiais MRP acrescenta uma perspectiva futura.

Em vez de analisar somente os saldos atuais, ele considera o que deverá ser produzido e transforma essa demanda em necessidades de componentes. Isso permite identificar antecipadamente possíveis faltas de materiais.

Uma empresa pode possuir uma quantidade aparentemente elevada de determinado componente e, ainda assim, enfrentar uma ruptura futura caso a demanda planejada seja superior ao saldo disponível. Da mesma forma, um item com estoque baixo pode não exigir reposição imediata se não houver consumo previsto no período analisado.

Essa diferença torna o planejamento mais preciso e ajuda a evitar decisões de compra baseadas exclusivamente na percepção de que determinado estoque está alto ou baixo.

Por que o MRP é importante para empresas industriais?

Quanto maior a variedade de produtos, componentes e níveis de montagem, maior tende a ser a complexidade do planejamento de materiais.

Uma indústria pode trabalhar com produtos acabados formados por subconjuntos que, por sua vez, dependem de outras peças e matérias-primas. Alterações na demanda de um único produto podem gerar necessidades diferentes em diversos níveis dessa estrutura.

Nesse cenário, acompanhar manualmente todas as relações pode se tornar uma tarefa difícil e sujeita a inconsistências.

A metodologia MRP ajuda a organizar essas dependências e a transformar o planejamento de produção em necessidades específicas de materiais. Com isso, a empresa passa a ter maior visibilidade sobre itens que precisam ser comprados, componentes que devem ser fabricados e datas em que cada material será necessário.

Essa organização também favorece a identificação de materiais críticos, especialmente aqueles com prazos de aquisição maiores ou que são utilizados em diferentes produtos.

Para que serve o MRP?

O principal propósito do MRP é garantir que os materiais necessários estejam disponíveis no momento adequado para atender ao planejamento produtivo.

Isso envolve antecipar necessidades futuras de matérias-primas, componentes, embalagens e outros itens utilizados durante a fabricação. Em vez de perceber a falta somente quando a produção já está prestes a começar, a empresa pode identificar antecipadamente aquilo que precisará ser providenciado.

Essa antecipação reduz o risco de interrupções causadas pela indisponibilidade de materiais.

Ao mesmo tempo, o planejamento também procura evitar o efeito contrário: comprar muito antes do necessário. Aquisições antecipadas podem aumentar o volume armazenado, ocupar espaço físico e elevar o valor financeiro concentrado em estoque.

Portanto, um planejamento eficiente busca encontrar equilíbrio entre disponibilidade e quantidade.

Como o MRP ajuda a definir datas de compra e fabricação?

Nem todos os materiais possuem o mesmo prazo de obtenção. Alguns podem ser entregues rapidamente, enquanto outros exigem semanas ou meses entre a emissão do pedido e o recebimento.

O MRP considera esse intervalo para calcular quando uma compra ou ordem de fabricação deve ser iniciada.

Se um componente precisa estar disponível no dia 30 e seu prazo de fornecimento é de 15 dias, a necessidade deve ser planejada com antecedência suficiente. Essa lógica permite organizar as ações de suprimentos com base nas datas reais de utilização.

Materiais fabricados internamente também podem exigir planejamento antecipado, especialmente quando dependem de outras matérias-primas ou componentes.

O resultado é uma sequência de necessidades alinhada ao calendário produtivo, evitando que todas as ordens sejam tratadas como igualmente urgentes.

Como o MRP melhora a previsibilidade do abastecimento?

Uma operação previsível depende de informações sobre o que será necessário no futuro. Sem essa visibilidade, compras podem ocorrer apenas quando os estoques atingem níveis baixos ou quando a produção identifica uma falta iminente.

Com o Planejamento das Necessidades de Materiais MRP, as necessidades podem ser observadas de acordo com períodos futuros.

Isso possibilita identificar picos de consumo, materiais que terão maior demanda, componentes que precisam de atenção antecipada e períodos nos quais determinado item terá menor utilização.

Essa previsibilidade também contribui para uma organização melhor das prioridades. Materiais necessários para ordens próximas podem receber tratamento diferente daqueles que serão utilizados apenas em períodos posteriores.

Além disso, compras e produção passam a trabalhar com uma referência comum de datas e quantidades, reduzindo decisões isoladas.

Como o MRP pode reduzir faltas e excessos de materiais?

Faltas e excessos representam dois problemas importantes na gestão de materiais.

A falta pode interromper a produção, atrasar entregas e exigir compras emergenciais. O excesso, por outro lado, pode elevar custos de armazenagem, aumentar o risco de obsolescência e deixar capital parado em itens que ainda não serão utilizados.

O planejamento procura reduzir esses dois extremos.

Ao calcular as necessidades com base na demanda futura, nos estoques existentes e nos recebimentos previstos, torna-se possível adquirir ou fabricar quantidades mais alinhadas ao consumo esperado.

Isso não significa eliminar completamente estoques ou riscos de indisponibilidade. Variações de demanda, atrasos de fornecedores, alterações de produção e outros fatores continuam existindo.

Porém, uma estrutura de planejamento bem alimentada oferece informações melhores para decidir quantidade, prazo e prioridade.

Como o MRP apoia decisões de quantidade, prazo e prioridade?

O valor do planejamento está diretamente ligado à qualidade das decisões que ele ajuda a orientar.

Quando uma empresa identifica antecipadamente quais materiais serão necessários, pode determinar quais pedidos precisam ser liberados primeiro, quais quantidades devem ser providenciadas e quais itens possuem maior impacto sobre o planejamento produtivo.

Isso permite estabelecer prioridades de maneira mais objetiva.

Um material utilizado em uma produção próxima pode exigir ação imediata, enquanto outro item necessário apenas posteriormente pode permanecer planejado para uma data futura. Da mesma forma, um componente com prazo longo de fornecimento pode precisar ser solicitado antes de outro que possui entrega rápida.

Com isso, as decisões deixam de depender apenas de urgências momentâneas e passam a considerar necessidades calculadas ao longo do horizonte de produção.

O Planejamento das Necessidades de Materiais MRP, portanto, funciona como uma base para coordenar abastecimento, disponibilidade de componentes e programação produtiva, criando uma visão mais estruturada sobre o que a operação precisará para continuar produzindo dentro das quantidades e dos prazos planejados.

Como funciona o Planejamento das Necessidades de Materiais e quais dados são necessários para o MRP

Como funciona o Planejamento das Necessidades de Materiais?

O Planejamento das Necessidades de Materiais funciona a partir do cruzamento entre aquilo que a empresa precisa produzir, os materiais necessários para essa produção, os estoques disponíveis e os prazos envolvidos na compra ou fabricação de cada item.

A lógica do MRP segue uma sequência estruturada. Primeiro, a empresa identifica a demanda dos produtos. Depois, verifica o que precisa ser produzido para atender essa necessidade. Em seguida, consulta a estrutura de materiais de cada produto, analisa os estoques e considera os pedidos ou ordens que já estão em andamento.

Com essas informações, é possível calcular o que realmente ainda precisa ser comprado ou fabricado e determinar quando cada ordem deverá ser liberada.

Esse processo permite transformar uma necessidade de produtos acabados em uma programação detalhada de matérias-primas, peças, componentes e subcomponentes.

Identificação da demanda dos produtos

O primeiro passo é entender quanto a empresa precisará disponibilizar de cada produto em determinado período.

Essa demanda pode surgir de pedidos confirmados, previsões, programações de produção ou de uma combinação dessas informações. O objetivo é estabelecer uma referência clara para saber quais produtos precisarão estar disponíveis e em quais datas.

A partir desse ponto, o planejamento consegue calcular as necessidades dos materiais que fazem parte da fabricação.

Também é importante diferenciar dois conceitos: demanda independente e demanda dependente.

A demanda independente está relacionada principalmente aos produtos finais, cuja necessidade é definida pelo mercado, por pedidos ou pelo planejamento comercial e produtivo.

Já a demanda dependente surge como consequência da fabricação de outro item. Se um produto acabado precisa de quatro componentes para ser montado, a necessidade desses componentes depende diretamente da quantidade que será produzida do item principal.

Essa relação é uma das bases do funcionamento do MRP.

Análise do que precisa ser produzido

Depois de identificar a demanda, é necessário verificar quanto realmente precisa ser fabricado.

A quantidade pode ser diferente da demanda total caso a empresa já possua produtos acabados disponíveis em estoque ou tenha ordens de produção em andamento.

Nesse momento, o planejamento compara as necessidades futuras com as quantidades já existentes ou previstas.

Isso evita que uma demanda seja automaticamente transformada em uma nova ordem de produção sem considerar aquilo que a empresa já possui.

A partir da quantidade efetivamente necessária, começa o detalhamento dos materiais que serão consumidos durante a fabricação.

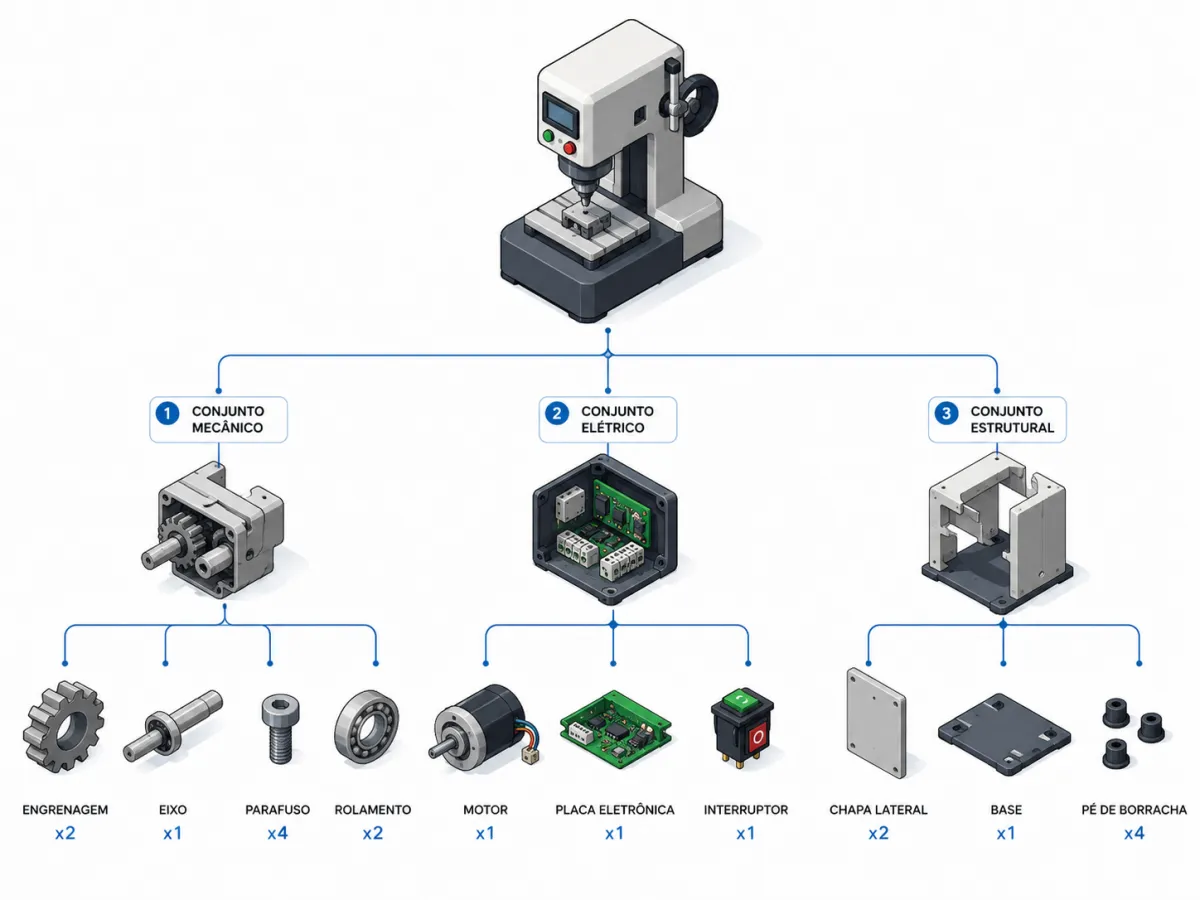

Consulta à estrutura de materiais do produto

Cada produto pode possuir uma lista específica de matérias-primas, componentes e subcomponentes necessários para sua produção.

Essa estrutura é normalmente organizada por meio da Lista de Materiais, conhecida como BOM, sigla para Bill of Materials.

Ela mostra quais itens fazem parte do produto e em quais quantidades cada um será utilizado.

Um produto pode possuir diferentes níveis de estrutura. Um item acabado pode depender de um conjunto, que depende de peças menores, que por sua vez podem depender de outras matérias-primas.

O planejamento percorre esses níveis para identificar todas as necessidades envolvidas.

Esse processo é frequentemente chamado de explosão de materiais, pois transforma a necessidade de um produto final em diversas necessidades de componentes ao longo de sua estrutura.

Verificação dos estoques disponíveis

Depois de identificar a quantidade bruta de materiais necessária, o MRP verifica o que já existe disponível.

O estoque disponível representa as quantidades que podem ser utilizadas para atender às necessidades previstas. Entretanto, o saldo físico total nem sempre corresponde ao volume realmente livre para produção.

Parte do estoque pode estar reservada para outras ordens ou comprometida com necessidades anteriores.

Por isso, um planejamento adequado precisa considerar não apenas o saldo registrado, mas também a disponibilidade efetiva do material.

Essa análise evita a geração desnecessária de novas compras ou ordens internas quando já existem quantidades suficientes para atender à produção.

Materiais comprados ou em produção também entram no cálculo

O planejamento também considera aquilo que ainda não chegou ao estoque, mas já possui entrada prevista.

Essas quantidades são conhecidas como recebimentos programados.

Um pedido de compra que já foi emitido e possui previsão de entrega pode ser considerado no cálculo. O mesmo ocorre com uma ordem de produção de determinado componente que já esteja aberta.

A data prevista é fundamental.

Não basta que o material esteja a caminho. Ele precisa chegar antes do momento em que será necessário para a produção.

Se uma compra estiver prevista para depois da data de consumo, ela não poderá atender aquela necessidade específica, mesmo que sua quantidade seja suficiente.

O que é necessidade bruta no MRP?

A necessidade bruta corresponde à quantidade total de determinado item exigida pelo planejamento antes da consideração dos estoques e recebimentos previstos.

Se a fabricação planejada exigir 2.000 unidades de um componente, por exemplo, essa será inicialmente a necessidade bruta desse material.

Depois, o sistema analisa quanto já está disponível e o que chegará no período necessário.

Esse cálculo permite chegar à necessidade líquida, que representa aquilo que realmente precisa ser providenciado.

Como é calculada a necessidade líquida?

A necessidade líquida é obtida depois que o planejamento considera os recursos já disponíveis para atender à demanda.

De forma simplificada, o cálculo parte da necessidade bruta e desconta o estoque utilizável e os recebimentos programados que estarão disponíveis na data necessária.

Também podem ser considerados parâmetros como estoque de segurança e regras específicas de reposição.

A quantidade resultante representa o déficit que precisa ser atendido por uma nova compra ou fabricação.

Esse processo ajuda a evitar tanto a falta de materiais quanto a emissão de ordens em quantidades maiores do que o necessário.

Quantidade planejada e regras de lote

A necessidade líquida nem sempre será igual à quantidade final de uma ordem.

Isso acontece porque determinados materiais possuem regras de lote.

Um fornecedor pode exigir uma compra mínima de 500 unidades, por exemplo. Em outros casos, o material pode ser adquirido somente em múltiplos específicos.

Na produção interna, também podem existir tamanhos mínimos de fabricação definidos pela eficiência das máquinas, configuração das linhas ou características do processo.

Por isso, depois de calcular a necessidade líquida, o planejamento aplica os parâmetros correspondentes para determinar a quantidade planejada.

Data de necessidade e liberação das ordens

Outro ponto essencial é descobrir quando o material deve estar disponível.

Essa informação é chamada de data de necessidade.

O planejamento utiliza essa data em conjunto com o lead time, que corresponde ao tempo necessário para adquirir ou fabricar determinado item.

Se um componente precisa estar disponível em 30 dias e sua aquisição exige 20 dias, a ordem deverá ser liberada antes da data de necessidade.

Quanto maior o prazo, mais cedo a empresa terá que tomar a decisão.

Essa lógica é aplicada aos diferentes níveis da estrutura de materiais, permitindo organizar uma sequência de compras e fabricações alinhada ao calendário produtivo.

Quais informações são necessárias para calcular o MRP?

Para que o cálculo seja confiável, o Planejamento das Necessidades de Materiais MRP depende de informações atualizadas sobre produção, estrutura dos produtos, estoque e parâmetros operacionais.

Entre os principais dados de entrada estão o Plano Mestre de Produção, a Lista de Materiais, os registros de estoque e as regras utilizadas para o planejamento.

Se alguma dessas informações estiver incorreta, o resultado pode indicar quantidades ou datas inadequadas.

Plano Mestre de Produção (MPS)

O Plano Mestre de Produção, também conhecido pela sigla MPS, é uma das principais referências para o cálculo.

Ele informa quais produtos devem ser produzidos, em quais quantidades e em quais períodos precisam estar disponíveis.

Esses dados funcionam como ponto de partida para a geração das necessidades de materiais.

O MPS permite transformar a demanda em uma programação organizada de fabricação, oferecendo ao MRP uma visão sobre as necessidades futuras dos produtos acabados.

Quanto mais confiável for esse planejamento, maior tende a ser a precisão dos cálculos realizados nos níveis seguintes.

Lista de Materiais (BOM)

A Lista de Materiais apresenta a composição de cada produto.

Ela reúne informações sobre matérias-primas, componentes, conjuntos e subcomponentes utilizados durante a fabricação.

Além de indicar quais itens fazem parte de cada produto, a BOM precisa informar a quantidade necessária de cada componente.

Os níveis da estrutura também são relevantes.

Um produto acabado pode estar no primeiro nível, enquanto conjuntos e subcomponentes ficam organizados nos níveis seguintes. Essa hierarquia permite que o MRP calcule corretamente as necessidades dependentes.

Erros nessa estrutura podem gerar faltas, compras excessivas ou quantidades inadequadas de produção.

Registros de estoque

Outro grupo essencial de informações está relacionado à situação atual dos materiais.

O planejamento precisa conhecer o saldo disponível de cada item, mas também outras movimentações e compromissos já existentes.

Entre os dados relevantes estão o estoque reservado, os materiais em trânsito, os pedidos de compra em aberto e as ordens de produção ainda não finalizadas.

Essas informações permitem saber quais quantidades estarão realmente disponíveis para atender às necessidades futuras.

Um estoque registrado de maneira incorreta pode fazer o planejamento indicar uma compra desnecessária ou, no sentido contrário, deixar de recomendar uma reposição importante.

Parâmetros de planejamento

Além das quantidades e estruturas, o MRP depende de regras que determinam como os materiais serão planejados.

O lead time informa quanto tempo uma compra ou fabricação costuma exigir. O lote mínimo estabelece a menor quantidade permitida para determinada ordem.

Também podem existir múltiplos de compra ou fabricação. Nesse caso, mesmo que a necessidade seja de uma quantidade específica, a ordem poderá precisar ser ajustada para respeitar o padrão definido.

O estoque de segurança cria uma reserva adicional para determinadas situações de incerteza. Já as políticas de reposição estabelecem regras sobre a maneira como diferentes itens devem ser abastecidos.

Os calendários produtivos também influenciam o resultado, pois indicam dias disponíveis para produção, recebimento ou movimentação.

Quando esses parâmetros estão atualizados, o Planejamento das Necessidades de Materiais consegue gerar recomendações mais coerentes de quantidade e data, oferecendo maior visibilidade sobre o abastecimento necessário para sustentar a programação de produção.

Principais conceitos e elementos do MRP

Elemento do MRPO que representa
Demanda bruta Quantidade total de determinado material necessária em um período
Estoque disponível Quantidade existente que pode atender às necessidades previstas
Recebimentos programados Materiais que já possuem previsão de entrada
Necessidade líquida Quantidade que efetivamente precisa ser comprada ou produzida
Lead time Tempo necessário para comprar, receber ou fabricar um item
Lote Quantidade definida para uma compra ou ordem de fabricação
Estoque de segurança Reserva mantida para absorver determinadas variações e incertezas
Ordem planejada Recomendação de compra ou produção calculada pelo planejamento

Como calcular as necessidades de materiais e integrar MRP, estoque, compras e produção

Como é feito o cálculo das necessidades de materiais?

O cálculo das necessidades de materiais parte da identificação de tudo o que será necessário para atender ao planejamento de produção em determinado período. A lógica considera demanda, quantidades disponíveis, recebimentos previstos, regras de lote e prazos de aquisição ou fabricação.

Dentro do Planejamento das Necessidades de Materiais, o objetivo é transformar uma necessidade futura de produção em ações concretas de compra ou fabricação. Isso significa identificar quanto de cada item será necessário, quanto já existe disponível, o que está previsto para chegar e qual quantidade ainda precisa ser providenciada.

Esse cálculo não acontece de maneira isolada. Ele percorre a estrutura dos produtos e considera os diferentes níveis de componentes e subcomponentes necessários para que o item final possa ser produzido.

O que é necessidade bruta?

A necessidade bruta representa a quantidade total de determinado material necessária para atender ao planejamento de produção em um período específico.

Ela é calculada antes de considerar o estoque já disponível ou qualquer recebimento previsto.

Se uma empresa planeja fabricar um produto que utiliza três unidades de determinado componente, a necessidade bruta desse componente será diretamente relacionada à quantidade de produtos que deverá ser produzida.

Essa informação funciona como o ponto inicial do cálculo.

A partir dela, o planejamento começa a verificar quais recursos já existem para atender à demanda antes de recomendar novas compras ou ordens de fabricação.

Como o estoque disponível entra no cálculo?

Depois de determinar a necessidade bruta, é preciso verificar quanto do material já está disponível.

O saldo utilizável pode reduzir a quantidade que precisa ser providenciada.

Por isso, o estoque deve ser considerado com atenção. Nem sempre todo o saldo físico pode ser utilizado livremente, pois algumas quantidades podem estar reservadas para outras necessidades.

A precisão dos registros é fundamental para o resultado do cálculo.

Se o sistema indicar que existem mais materiais do que realmente estão disponíveis, poderá deixar de gerar uma necessidade importante. Se indicar um saldo menor que o real, poderá sugerir uma compra ou fabricação desnecessária.

Como são considerados os recebimentos programados?

Os recebimentos programados representam materiais que ainda não fazem parte do saldo disponível, mas possuem entrada prevista.

Isso pode incluir pedidos de compra já emitidos ou ordens internas de fabricação que deverão ser concluídas em determinada data.

Essas quantidades precisam ser consideradas porque podem atender às necessidades futuras sem que seja necessário gerar uma nova ordem.

Entretanto, a data de recebimento é tão importante quanto a quantidade.

Se um material será necessário antes da chegada de um pedido já programado, esse recebimento não poderá atender àquela necessidade específica. Nesse caso, poderá ser necessária uma nova ação de abastecimento.

Como é determinada a necessidade líquida?

Depois de considerar a necessidade bruta, o estoque disponível e os recebimentos programados, torna-se possível determinar a necessidade líquida.

Ela representa a quantidade que efetivamente precisa ser comprada ou produzida para atender à demanda.

Uma fórmula conceitual pode ser representada da seguinte maneira:

Necessidade líquida = necessidade bruta − estoque disponível − recebimentos programados + estoques ou reservas definidos pela política de planejamento

Essa fórmula ajuda a compreender a lógica geral, mas o cálculo pode apresentar variações conforme as regras adotadas pela empresa.

Políticas de estoque de segurança, reservas, tamanhos mínimos de lote, múltiplos de aquisição e outras configurações podem alterar o resultado final.

Por isso, a necessidade líquida deve ser entendida como parte de uma lógica mais ampla de planejamento.

Como as regras de tamanho de lote afetam a quantidade planejada?

A quantidade calculada como necessária nem sempre corresponde exatamente ao volume que será comprado ou produzido.

Isso acontece porque muitos materiais possuem regras de lote.

Um fornecedor pode estabelecer uma quantidade mínima por pedido, enquanto determinado processo produtivo pode funcionar somente com lotes específicos.

Também podem existir múltiplos de compra ou fabricação.

Se a necessidade líquida for de 430 unidades, mas o item somente puder ser comprado em lotes de 100, o planejamento poderá indicar uma quantidade ajustada de acordo com essa regra.

Essa etapa transforma a necessidade calculada em uma quantidade planejada compatível com as condições reais da operação.

Qual é o papel do lead time no cálculo?

O lead time representa o período necessário para comprar, receber ou fabricar um material.

Esse prazo interfere diretamente na data em que uma ordem deve ser liberada.

Se determinado componente precisa estar disponível em uma data específica, o planejamento considera o tempo necessário para obtê-lo e calcula retroativamente quando a ação deve começar.

Um item com prazo de fabricação de 15 dias, por exemplo, precisa ter sua ordem iniciada antes de outro componente semelhante que pode ser produzido em apenas dois dias.

Dessa forma, o lead time não determina apenas a velocidade de abastecimento. Ele também influencia a sequência das decisões de compras e fabricação.

Como é definida a data de liberação de uma ordem?

A data de liberação corresponde ao momento em que uma ordem precisa ser iniciada para que o material esteja disponível no prazo necessário.

Esse cálculo combina principalmente a data da necessidade com o lead time do item.

Quanto maior o prazo necessário para adquirir ou fabricar um material, mais cedo sua ordem precisará ser liberada.

Essa lógica permite que o Planejamento das Necessidades de Materiais MRP organize as necessidades de maneira temporal, em vez de indicar apenas quantidades.

Assim, a empresa consegue visualizar não somente o que precisa ser providenciado, mas também quando cada ação precisa acontecer.

O que é a explosão das necessidades de materiais?

A explosão das necessidades é o processo pelo qual a demanda de um produto é transformada em necessidades de seus componentes.

A lógica utiliza a Lista de Materiais para percorrer os diferentes níveis da estrutura do produto.

Primeiro, são identificados os componentes diretamente utilizados no item final. Depois, o planejamento analisa se esses componentes também possuem matérias-primas ou subcomponentes próprios.

Esse processo continua até alcançar os níveis necessários da estrutura.

Com isso, uma única necessidade de um produto acabado pode gerar diversas necessidades relacionadas entre si.

Qual é a relação entre um item-pai e seus componentes?

Dentro da estrutura de materiais, um item-pai é aquele que utiliza outros itens em sua composição.

Se um conjunto utiliza dois componentes diferentes, esses componentes possuem uma necessidade dependente da quantidade planejada do item-pai.

Essa relação permite calcular automaticamente as quantidades necessárias.

Quando a quantidade do item-pai aumenta, a necessidade dos componentes também tende a aumentar de acordo com as proporções definidas na estrutura.

Se a quantidade planejada for reduzida, as necessidades dos itens dependentes também podem ser recalculadas.

Essa conexão é essencial para manter os diferentes níveis de produção sincronizados.

Quando o MRP precisa ser recalculado?

O planejamento não deve ser tratado como uma informação estática.

Mudanças na demanda, no estoque, nas datas de entrega ou nos prazos de fabricação podem alterar as necessidades calculadas anteriormente.

Se um pedido de cliente aumenta, por exemplo, novas quantidades de componentes podem ser necessárias. Se uma entrega de fornecedor for atrasada, o planejamento também pode precisar ser ajustado.

Outras alterações que podem exigir replanejamento incluem cancelamentos de ordens, diferenças de estoque, mudanças em listas de materiais e alterações nos lead times.

O objetivo do recálculo é manter as recomendações alinhadas à situação mais recente da operação.

Qual é a relação entre MRP, estoque, compras e produção?

O MRP atua como um ponto de ligação entre diferentes áreas envolvidas no abastecimento e na fabricação.

O planejamento depende dos dados de estoque para saber o que já está disponível, utiliza informações de compras para identificar materiais que chegarão futuramente e considera as necessidades da produção para determinar o que ainda precisa ser providenciado.

Essa integração é importante porque uma alteração em uma dessas áreas pode influenciar todas as outras.

Um atraso no fornecimento pode afetar a produção. Uma mudança no plano de fabricação pode modificar as compras necessárias. Uma divergência de estoque pode gerar recomendações incorretas.

Por isso, a consistência das informações é fundamental para o funcionamento do processo.

Como o MRP se relaciona com o estoque?

No estoque, o planejamento oferece visibilidade sobre as quantidades disponíveis e sobre aquilo que será necessário nos períodos seguintes.

Essa análise ajuda a identificar possíveis faltas antes que elas afetem a fabricação.

Também permite perceber situações de excesso.

Se uma quantidade elevada de determinado item estiver disponível e não houver consumo previsto no curto prazo, novas aquisições podem ser adiadas.

Dessa forma, o planejamento contribui para definir momentos mais adequados de reposição e para equilibrar disponibilidade com níveis de estoque.

Como o MRP apoia as compras?

Na área de compras, os cálculos podem gerar sugestões sobre quais materiais precisam ser adquiridos, em quais quantidades e em quais datas.

Essas informações ajudam a organizar a emissão das ordens e a priorizar itens mais urgentes.

Um componente necessário em poucos dias pode exigir atenção imediata, enquanto outro com necessidade mais distante pode ser programado para um período posterior.

O prazo do fornecedor também influencia essa prioridade.

Itens com lead times mais longos podem exigir pedidos antecipados mesmo quando sua utilização ocorrerá somente mais adiante.

Com essa visibilidade, compras podem atuar de forma mais alinhada à demanda futura.

Como o MRP se relaciona com a produção?

Na produção, o planejamento transforma a demanda dos produtos finais em necessidades de componentes.

Isso permite identificar quais itens deverão estar disponíveis para cada etapa de fabricação.

Também podem ser geradas ordens planejadas para itens produzidos internamente.

Essas ordens ajudam a organizar quando determinado componente deve começar a ser fabricado para estar disponível antes de sua utilização no nível seguinte da estrutura.

A sincronização entre os níveis é especialmente importante em produtos com diferentes etapas de montagem.

Se um subcomponente atrasar, todo o processo seguinte pode ser afetado.

Por que a integração entre planejamento, suprimentos, estoque e fabricação é importante?

O Planejamento das Necessidades de Materiais depende da troca consistente de informações entre planejamento, suprimentos, estoque e produção.

Cada área fornece dados que influenciam diretamente os cálculos.

O estoque informa as quantidades disponíveis. Compras atualiza pedidos e datas previstas de recebimento. A produção registra ordens em andamento e alterações no planejamento. O planejamento utiliza essas informações para recalcular as necessidades futuras.

Quando os dados estão alinhados, torna-se mais fácil identificar faltas, excessos e mudanças de prioridade.

Quando existem informações divergentes, o resultado pode gerar ordens em momentos inadequados ou quantidades incompatíveis com a necessidade real.

Por isso, a qualidade do processo não depende apenas do cálculo em si, mas também da atualização e consistência das informações que sustentam todo o planejamento.

Benefícios do MRP e fatores que podem comprometer o planejamento de materiais

Quais são os benefícios do Planejamento das Necessidades de Materiais?

O Planejamento das Necessidades de Materiais MRP contribui para tornar a operação mais previsível, organizada e alinhada à demanda. Ao relacionar produção, estoque, compras e prazos, o MRP ajuda a empresa a identificar com antecedência o que será necessário para manter a fabricação em andamento.

Esse tipo de planejamento é especialmente relevante em ambientes com grande variedade de matérias-primas, componentes e produtos, nos quais pequenas falhas de abastecimento podem afetar várias etapas da produção.

Entre os principais benefícios estão a maior precisão no cálculo das necessidades, a redução de faltas, o controle de excessos e uma melhor organização das ordens de compra e fabricação.

Maior precisão no planejamento de materiais

Um dos principais ganhos do MRP está na precisão das decisões relacionadas aos materiais.

Em vez de comprar ou produzir com base apenas em estimativas gerais, a empresa passa a considerar informações como demanda, estoque disponível, recebimentos previstos, lead time e estrutura dos produtos.

Isso permite calcular necessidades de forma mais detalhada.

A quantidade planejada tende a ficar mais próxima daquilo que realmente será consumido, evitando decisões baseadas somente em percepções ou urgências momentâneas.

Quanto mais confiáveis forem os dados utilizados, maior tende a ser a qualidade das recomendações geradas pelo planejamento.

Redução de rupturas de estoque

A ruptura acontece quando determinado material necessário para a operação não está disponível no momento correto.

Esse problema pode ocorrer mesmo quando a empresa mantém volumes significativos em estoque, pois nem sempre os itens armazenados correspondem exatamente às necessidades futuras.

O MRP ajuda a reduzir esse risco ao analisar antecipadamente quais componentes serão necessários em cada período.

Se uma falta futura for identificada, a empresa pode agir antes de o problema atingir a produção.

Essa antecipação permite ajustar compras, ordens internas ou prioridades de abastecimento com maior antecedência.

Menor risco de parada por falta de componentes

Em operações industriais, a ausência de um único componente pode impedir a conclusão de um produto inteiro.

Por isso, não basta manter grandes quantidades de materiais armazenados. É necessário garantir que os itens corretos estejam disponíveis no momento em que serão utilizados.

O planejamento ajuda a identificar componentes críticos e a organizar suas datas de necessidade.

Itens com prazos mais longos de aquisição, por exemplo, podem ser programados com antecedência.

Essa visibilidade reduz o risco de paralisações provocadas pela indisponibilidade de peças ou matérias-primas essenciais.

Maior controle sobre excesso de matérias-primas

O excesso de estoque também pode gerar impactos significativos.

Materiais comprados antes da necessidade ocupam espaço, exigem armazenamento e representam capital que permanece imobilizado até o momento do consumo.

Além disso, alguns itens podem sofrer deterioração, perda de validade ou obsolescência.

Ao calcular as necessidades com base no planejamento futuro, o MRP contribui para evitar compras antecipadas sem justificativa.

A empresa passa a ter maior clareza sobre quando um material será realmente necessário e qual quantidade precisa estar disponível.

Isso favorece um estoque mais equilibrado.

Maior previsibilidade das compras

Compras emergenciais normalmente surgem quando a necessidade de determinado material é percebida tarde demais.

Nessas situações, a empresa pode ter menos alternativas de fornecedores, menor capacidade de negociação e maior pressão sobre os prazos.

O MRP melhora a previsibilidade ao mostrar necessidades futuras antes que elas se tornem urgentes.

A área de compras passa a visualizar quais itens serão necessários, em quais quantidades e em quais datas.

Esse horizonte de planejamento permite organizar pedidos com maior antecedência e priorizar materiais de acordo com sua importância para a produção.

Organização das ordens de fabricação

O benefício não se limita aos materiais comprados de fornecedores.

Componentes produzidos internamente também precisam ser programados.

Quando um item depende de uma fabricação anterior, o planejamento pode indicar a quantidade necessária e a data em que essa ordem deve ser iniciada.

Isso contribui para organizar as etapas intermediárias da produção e evita que componentes sejam fabricados tarde demais ou muito antes do momento em que serão consumidos.

Em estruturas com diferentes níveis de montagem, essa sincronização se torna ainda mais importante.

Melhor sincronização entre demanda e abastecimento

Uma operação eficiente depende de equilíbrio entre aquilo que será produzido e aquilo que precisa ser abastecido.

Quando essas duas informações não estão conectadas, podem surgir excessos de determinados itens e faltas de outros.

O Planejamento das Necessidades de Materiais cria essa ligação.

A demanda dos produtos é transformada em necessidades de componentes, que passam a ser organizadas de acordo com datas, quantidades e prazos.

Essa sincronização permite que compras e produção trabalhem com referências mais próximas da necessidade real.

Redução de compras emergenciais

Compras emergenciais costumam ser mais difíceis de controlar.

A urgência pode exigir fretes especiais, mudanças de fornecedor ou aquisições em condições menos favoráveis.

Além disso, a equipe precisa dedicar tempo para solucionar um problema que poderia ter sido identificado anteriormente.

Ao antecipar possíveis faltas, o MRP reduz a dependência desse tipo de ação.

Isso não significa que emergências deixarão de existir, mas sua frequência pode ser reduzida quando o planejamento é consistente e os dados são atualizados.

Melhor aproveitamento do capital investido em estoque

O estoque representa recursos financeiros aplicados em materiais que ainda serão utilizados.

Quando as quantidades são maiores do que a necessidade real, parte desse capital permanece parada.

Ao melhorar a definição de quanto e quando comprar ou fabricar, o MRP pode contribuir para um uso mais eficiente desses recursos.

A empresa consegue direcionar seus investimentos para os materiais realmente necessários, evitando acumular volumes desproporcionais em determinados itens.

Esse equilíbrio favorece uma gestão mais racional dos estoques sem comprometer a disponibilidade necessária para a produção.

Maior confiabilidade dos prazos de produção

Os prazos de produção dependem diretamente da disponibilidade dos materiais.

Mesmo um planejamento produtivo bem elaborado pode falhar se os componentes necessários não estiverem disponíveis.

O MRP ajuda a alinhar o abastecimento às datas previstas de fabricação.

Com maior visibilidade das necessidades futuras, torna-se possível identificar materiais que podem comprometer determinada ordem antes que o atraso aconteça.

Essa antecipação aumenta a capacidade de manter a programação produtiva dentro dos prazos planejados.

Identificação antecipada de restrições de materiais

Outro benefício importante é a possibilidade de identificar restrições antes que elas se transformem em problemas operacionais.

Um material pode ter prazo elevado de fornecimento, quantidade insuficiente ou recebimento previsto para depois da necessidade.

Ao cruzar essas informações, o planejamento pode sinalizar situações que exigem atenção.

Quanto mais cedo uma restrição é identificada, maior tende a ser o número de alternativas disponíveis para tratá-la.

A empresa pode revisar prioridades, antecipar pedidos ou ajustar determinadas datas antes que a situação afete diretamente a fabricação.

Maior capacidade de reagir às mudanças de demanda

A demanda não permanece necessariamente constante.

Pedidos podem aumentar, previsões podem ser revisadas e prioridades podem mudar.

Quando isso acontece, as necessidades de materiais também precisam ser recalculadas.

O MRP permite analisar os impactos dessas alterações em diferentes componentes e períodos.

Se a demanda de determinado produto aumentar, por exemplo, o planejamento pode indicar quais matérias-primas adicionais serão necessárias.

Essa capacidade de replanejamento torna a operação mais preparada para reagir a mudanças sem depender apenas de decisões emergenciais.

Quais fatores podem comprometer os resultados do MRP?

Apesar dos benefícios, o MRP depende diretamente da qualidade das informações utilizadas no cálculo.

O princípio central é simples: a qualidade do resultado do MRP depende diretamente da qualidade das informações utilizadas como entrada.

Se os dados estiverem desatualizados ou incorretos, as recomendações também podem apresentar problemas.

Um cálculo tecnicamente correto não consegue compensar informações inconsistentes sobre estoque, estrutura do produto, prazos ou demanda.

Por isso, manter os dados atualizados é uma parte essencial do planejamento.

Dados de estoque incorretos

O saldo de estoque é uma das principais informações utilizadas no cálculo.

Se o sistema mostrar uma quantidade maior do que a disponível fisicamente, o planejamento pode considerar que determinado material já existe e deixar de recomendar uma compra necessária.

Se o saldo registrado for menor do que o real, pode acontecer o contrário: uma nova ordem pode ser gerada sem necessidade.

Inventários, apontamentos e movimentações precisam ser registrados com precisão para reduzir esse tipo de divergência.

Lista de materiais desatualizada

A Lista de Materiais determina quais componentes são necessários para fabricar cada produto.

Se essa estrutura estiver incorreta, o cálculo das necessidades também estará.

Um componente substituído que continua cadastrado, uma quantidade errada ou um item ausente podem alterar significativamente o planejamento.

Mudanças de engenharia, composição ou processo precisam ser refletidas nos cadastros.

Caso contrário, o MRP poderá recomendar materiais que não serão utilizados ou deixar de considerar itens essenciais.

Lead times cadastrados de maneira inadequada

O lead time influencia diretamente a data de liberação das ordens.

Se o prazo cadastrado for menor do que o tempo realmente necessário, uma compra ou fabricação poderá ser iniciada tarde demais.

Se for muito maior, ordens podem ser liberadas antecipadamente, gerando estoques antes do necessário.

Por isso, os prazos precisam refletir a realidade da operação.

Mudanças no desempenho dos fornecedores ou no tempo interno de fabricação também devem ser acompanhadas.

Previsões de demanda pouco confiáveis

O planejamento de materiais está conectado à demanda.

Se as previsões apresentarem grandes diferenças em relação ao consumo real, as necessidades calculadas também poderão se afastar da realidade.

Uma demanda superestimada pode gerar excesso de compras e produção.

Uma demanda subestimada pode provocar faltas.

Por isso, previsões devem ser revisadas periodicamente e ajustadas conforme novas informações se tornam disponíveis.

Alterações frequentes no plano de produção

Mudanças constantes na programação podem gerar instabilidade no planejamento.

Cada alteração pode modificar quantidades, datas e prioridades de materiais.

Se essas mudanças não forem rapidamente incorporadas, compras e ordens internas podem continuar seguindo um cenário que já não é válido.

Por outro lado, alterações excessivas também podem provocar cancelamentos, antecipações e postergações frequentes.

Uma boa gestão do plano produtivo ajuda a reduzir esse efeito.

Pedidos de compra e ordens de fabricação sem atualização

Recebimentos programados precisam refletir aquilo que realmente deverá acontecer.

Um pedido de compra atrasado, mas que continua registrado com a data original, pode fazer o planejamento considerar um material como disponível antes do momento real.

O mesmo vale para ordens internas de fabricação.

Se uma ordem estiver atrasada ou tiver sua quantidade alterada, essa informação precisa ser atualizada.

Caso contrário, o MRP poderá trabalhar com uma disponibilidade futura que não existe.

Divergência entre estoque físico e estoque registrado

A diferença entre o estoque existente fisicamente e o saldo registrado compromete a confiabilidade de todo o processo.

Essa divergência pode surgir por movimentações não registradas, perdas, erros de contagem ou apontamentos incorretos.

Quanto maior a diferença, maior o risco de decisões inadequadas.

Por isso, a precisão do estoque deve ser acompanhada continuamente.

Parâmetros de lote inadequados

Regras de lote também afetam a quantidade sugerida.

Lotes mínimos muito elevados podem gerar excesso de materiais.

Regras desatualizadas podem fazer o planejamento recomendar quantidades incompatíveis com as condições atuais de compra ou fabricação.

Múltiplos, quantidades mínimas e políticas de reposição devem ser revisados sempre que houver mudanças nas condições operacionais ou comerciais.

Falta de atualização das datas de entrega

As datas previstas de recebimento precisam acompanhar a realidade.

Se um fornecedor informar um atraso e essa informação não for atualizada, o planejamento continuará considerando que o material chegará no prazo anterior.

Isso pode ocultar uma possível falta.

A atualização das datas ajuda a manter uma visão mais realista da disponibilidade futura.

Cadastro incorreto das unidades de medida

Erros nas unidades de medida podem gerar distorções significativas.

Um material pode ser comprado em caixas, armazenado em unidades e consumido em outra medida.

Quando as conversões estão incorretas, as quantidades calculadas podem ficar muito acima ou abaixo da necessidade real.

Por isso, unidades, fatores de conversão e múltiplos devem ser cadastrados de forma consistente.

A qualidade dos dados determina a qualidade do planejamento

O desempenho do Planejamento das Necessidades de Materiais não depende apenas da lógica matemática utilizada.

Ele depende principalmente da confiabilidade dos dados que alimentam o processo.

Estoques corretos, listas de materiais atualizadas, prazos realistas, pedidos revisados e parâmetros adequados formam a base para recomendações mais precisas.

Quando essas informações são mantidas de maneira consistente, o planejamento consegue oferecer maior visibilidade sobre necessidades futuras, riscos de abastecimento e prioridades.

Quando a qualidade dos dados é baixa, mesmo um processo de cálculo bem estruturado pode produzir decisões inadequadas para compras, estoque e produção.

MRP, MRP II e ERP: diferenças e como melhorar o planejamento de materiais

MRP, MRP II e ERP: quais são as diferenças?

MRP, MRP II e ERP são conceitos relacionados ao planejamento e à gestão das operações, mas possuem escopos diferentes. Entender essa distinção é importante porque os três termos costumam aparecer em contextos semelhantes, embora não representem exatamente a mesma coisa.

O MRP está diretamente ligado ao cálculo das necessidades de materiais. O MRP II amplia essa lógica para considerar outros recursos da manufatura. Já o ERP possui uma abrangência maior e reúne informações de diferentes processos empresariais em uma única estrutura de gestão.

A principal diferença está, portanto, no nível de abrangência de cada conceito.

O que é MRP?

O MRP, sigla de Material Requirements Planning, tem como foco principal determinar quais materiais serão necessários para atender ao planejamento de produção.

Dentro do Planejamento das Necessidades de Materiais MRP, são considerados fatores como demanda, estoque disponível, recebimentos programados, estrutura dos produtos e prazos de aquisição ou fabricação.

A partir dessas informações, torna-se possível calcular quais matérias-primas e componentes precisam ser comprados ou produzidos, em quais quantidades e em quais datas.

O objetivo é garantir que os materiais estejam disponíveis quando forem necessários, evitando tanto a falta de componentes quanto a formação de estoques acima da necessidade.

Por isso, o MRP está diretamente relacionado às decisões de abastecimento e programação de materiais.

Qual é o foco do MRP?

O principal foco do MRP está nas necessidades de materiais ao longo do tempo.

O cálculo busca responder perguntas como:

  • quais componentes serão necessários;

  • quanto será necessário de cada item;

  • quando cada material deverá estar disponível;

  • quando uma ordem de compra ou fabricação precisa ser iniciada.

A lógica parte da demanda de produtos e percorre a estrutura de materiais para determinar as necessidades dos diferentes níveis de componentes.

Assim, o MRP funciona como uma metodologia estruturada de planejamento, e não apenas como um controle de saldo de estoque.

O que é MRP II?

O MRP II, conhecido como Manufacturing Resource Planning, surgiu como uma ampliação do conceito original.

Enquanto o MRP concentra sua atenção principalmente nos materiais necessários para a produção, o MRP II considera outros recursos importantes para a manufatura.

Isso inclui aspectos relacionados à capacidade produtiva, máquinas, disponibilidade operacional e programação da produção.

A proposta é analisar não apenas se os materiais estarão disponíveis, mas também se a empresa possui condições produtivas para executar aquilo que foi planejado.

Essa expansão permite uma visão mais ampla da operação industrial.

Como o MRP II amplia o planejamento?

No MRP tradicional, o cálculo pode indicar que determinado produto precisa ser fabricado em uma data específica e que todos os materiais estarão disponíveis.

Entretanto, isso não significa necessariamente que a empresa terá capacidade suficiente para executar a produção naquele período.

O MRP II procura incluir essa análise.

Além das necessidades de matérias-primas e componentes, são considerados recursos relacionados à fabricação.

A empresa pode avaliar se existe capacidade suficiente nas linhas produtivas, se determinadas etapas poderão ser realizadas dentro do prazo e se o plano está compatível com os recursos disponíveis.

Dessa forma, o planejamento deixa de observar somente os materiais e passa a considerar uma parte mais ampla da operação de manufatura.

O que é ERP?

ERP é a sigla para Enterprise Resource Planning, ou Planejamento dos Recursos Empresariais.

Diferentemente do MRP e do MRP II, o ERP não está restrito ao planejamento de materiais ou à manufatura.

Ele representa um sistema mais abrangente de gestão, capaz de integrar informações provenientes de diferentes processos organizacionais.

Dependendo da solução utilizada, um ERP pode reunir informações relacionadas a compras, estoque, produção, vendas, finanças, logística e outras áreas da empresa.

O objetivo dessa integração é permitir que diferentes processos trabalhem utilizando uma base compartilhada de informações.

O ERP pode utilizar a lógica do MRP?

Sim. Um sistema ERP pode incorporar funcionalidades baseadas na lógica do MRP.

Nesse caso, o software utiliza dados existentes no próprio ambiente de gestão para calcular necessidades de materiais, gerar recomendações de compra ou produção e organizar datas de abastecimento.

Isso não significa, porém, que ERP e MRP sejam a mesma coisa.

O Planejamento das Necessidades de Materiais é uma metodologia voltada ao cálculo e à programação das necessidades de abastecimento.

O ERP, por outro lado, é uma estrutura mais ampla de gestão empresarial que pode utilizar essa metodologia como uma de suas funcionalidades.

Essa distinção ajuda a compreender por que uma empresa pode usar MRP dentro de um sistema maior.

Comparação entre MRP, MRP II e ERP

A forma mais objetiva de diferenciar os três conceitos é observar seu foco.

O MRP está voltado para materiais.

O MRP II amplia a análise para os recursos envolvidos na manufatura.

O ERP possui uma abrangência empresarial maior e integra diferentes processos em uma única estrutura.

Em termos práticos:

MRP: calcula necessidades de matérias-primas, componentes, quantidades e datas.

MRP II: incorpora o planejamento de outros recursos produtivos, além dos materiais.

ERP: integra diferentes processos empresariais e pode conter funcionalidades de MRP e de planejamento produtivo.

Essa comparação deixa claro que o MRP não deve ser entendido apenas como um tipo específico de software. Ele representa uma lógica de planejamento que pode ser aplicada por diferentes sistemas empresariais.

Como melhorar o planejamento de materiais com MRP?

A eficiência do planejamento depende não apenas do cálculo utilizado, mas também da qualidade dos dados, dos parâmetros cadastrados e da disciplina de atualização das informações.

Melhorar o processo exige revisar continuamente aquilo que alimenta o MRP e comparar os resultados planejados com o que realmente acontece na operação.

Pequenos erros em cadastros, estoques ou prazos podem gerar grandes diferenças quando são multiplicados por vários produtos e níveis de componentes.

Por isso, a melhoria deve começar pela confiabilidade das informações.

Mantenha os cadastros de materiais atualizados

Os cadastros são uma das bases do planejamento.

Cada item precisa possuir informações coerentes sobre unidade de medida, prazo, política de reposição, tamanho de lote e demais parâmetros utilizados nos cálculos.

Quando esses dados ficam desatualizados, o sistema pode gerar recomendações inadequadas.

Uma mudança no fornecedor, no prazo de aquisição ou na forma de compra, por exemplo, precisa ser refletida no cadastro.

A revisão periódica desses dados reduz inconsistências e aumenta a confiança nas recomendações geradas.

Revise regularmente as listas de materiais

A Lista de Materiais determina quais componentes fazem parte de cada produto.

Qualquer erro nessa estrutura pode afetar diretamente as necessidades calculadas.

Mudanças de engenharia, substituição de componentes, alteração de quantidades ou inclusão de novos materiais precisam ser atualizadas.

Se um item continua cadastrado mesmo depois de deixar de fazer parte do produto, o planejamento pode recomendar compras desnecessárias.

Da mesma forma, um componente ausente da estrutura pode provocar falta no momento da produção.

Por isso, a revisão da BOM deve acompanhar as alterações reais dos produtos.

Aumente a precisão dos registros de estoque

O estoque registrado deve representar, da forma mais fiel possível, o estoque existente.

Diferenças entre saldo físico e saldo cadastrado podem comprometer o cálculo das necessidades.

Um saldo incorretamente elevado pode esconder uma falta futura. Um saldo menor que o real pode provocar uma aquisição desnecessária.

Contagens periódicas, movimentações registradas corretamente e procedimentos de conferência contribuem para aumentar a precisão.

Esse cuidado é especialmente importante em materiais de alto consumo ou itens críticos para a produção.

Atualize os lead times de fornecedores e produção

O lead time influencia diretamente as datas calculadas para liberação das ordens.

Se o prazo cadastrado for menor do que o prazo real, a compra poderá ser iniciada tarde demais.

Se for excessivamente elevado, materiais podem chegar antes da necessidade e aumentar o estoque.

Por isso, os prazos devem ser revisados com base no desempenho real dos fornecedores e dos processos internos.

Alterações frequentes nos tempos de entrega também precisam ser acompanhadas para evitar que o planejamento continue utilizando dados antigos.

Defina corretamente os estoques de segurança

O estoque de segurança funciona como uma proteção contra determinadas incertezas.

Entretanto, definir reservas muito elevadas pode aumentar o volume armazenado sem necessidade.

Reservas muito baixas podem deixar a operação mais exposta a atrasos e variações de consumo.

A definição deve considerar características como variabilidade da demanda, confiabilidade dos fornecedores, prazo de reposição e importância do material para a produção.

O objetivo é criar uma proteção compatível com o risco, sem transformar o estoque de segurança em excesso permanente.

Revise as políticas de tamanho de lote

Regras de lote influenciam diretamente as quantidades planejadas.

Um lote mínimo muito alto pode gerar compras superiores à necessidade.

Da mesma forma, múltiplos desatualizados podem provocar quantidades incompatíveis com as condições atuais de fornecimento ou fabricação.

Por isso, essas regras precisam ser avaliadas periodicamente.

Mudanças no fornecedor, no processo produtivo, nos custos ou na frequência de consumo podem justificar ajustes.

A política utilizada deve equilibrar as necessidades operacionais com os impactos sobre estoque e abastecimento.

Monitore alterações de demanda

A demanda é uma das principais informações que orientam o planejamento.

Quando ela muda, as necessidades de materiais também podem mudar.

Aumentos de pedidos podem exigir novas compras. Reduções podem tornar algumas ordens desnecessárias ou antecipadas demais.

Por isso, mudanças relevantes precisam ser incorporadas rapidamente ao processo.

O acompanhamento da demanda permite replanejar materiais antes que a alteração gere faltas ou excesso de estoque.

Atualize ordens abertas e recebimentos previstos

Pedidos de compra e ordens de fabricação em aberto representam disponibilidades futuras.

Se essas informações estiverem incorretas, o MRP poderá considerar materiais que não chegarão no prazo previsto.

Atrasos, alterações de quantidade, antecipações ou cancelamentos precisam ser registrados.

Manter as datas atualizadas é especialmente importante porque o planejamento considera não apenas a quantidade, mas também o momento em que o material estará disponível.

Essa disciplina melhora a visibilidade sobre possíveis riscos de abastecimento.

Trate exceções e alertas do planejamento

O planejamento pode gerar alertas relacionados a atrasos, antecipações, cancelamentos ou mudanças de quantidade.

Essas mensagens não devem ser ignoradas.

Elas indicam situações em que o plano atual pode não estar mais alinhado à necessidade.

O tratamento das exceções permite concentrar a atenção nos itens que realmente exigem análise.

Em vez de revisar manualmente todos os materiais, a equipe pode priorizar aqueles que apresentam alterações relevantes.

Essa abordagem torna a gestão mais eficiente e direcionada.

Defina uma frequência adequada para executar o MRP

O planejamento precisa acompanhar o ritmo das mudanças da operação.

Executar o cálculo com pouca frequência pode deixar a empresa trabalhando com informações desatualizadas.

Por outro lado, recalcular constantemente sem necessidade pode gerar excesso de alterações e instabilidade.

A frequência adequada depende de fatores como volume de pedidos, variabilidade da demanda, características da produção e velocidade das mudanças.

O importante é criar uma rotina que mantenha o planejamento suficientemente atualizado para apoiar as decisões.

Acompanhe indicadores de disponibilidade e estoque

Indicadores ajudam a verificar se o planejamento está produzindo os resultados esperados.

É possível acompanhar níveis de disponibilidade, ocorrência de faltas, excesso de materiais, atrasos de recebimentos e diferenças entre necessidade planejada e consumo real.

Esses dados permitem identificar padrões.

Se determinados materiais apresentam faltas frequentes, pode ser necessário revisar seus parâmetros.

Se outros permanecem constantemente acima da necessidade, políticas de lote, estoque de segurança ou previsões podem estar inadequadas.

Identifique materiais críticos

Nem todos os itens possuem o mesmo nível de importância.

Alguns componentes têm alto impacto sobre a produção, longos prazos de aquisição ou poucas alternativas de fornecimento.

Esses materiais merecem atenção especial.

A identificação de itens críticos permite estabelecer prioridades de acompanhamento e revisar seus parâmetros com maior frequência.

Materiais que podem interromper linhas inteiras de produção, por exemplo, devem receber um nível de monitoramento diferente de itens facilmente substituíveis ou adquiridos rapidamente.

Compare continuamente planejamento e execução

A melhoria do Planejamento das Necessidades de Materiais MRP depende da comparação entre aquilo que foi previsto e aquilo que realmente aconteceu.

Diferenças entre quantidades planejadas e utilizadas, atrasos recorrentes, mudanças de demanda e divergências de estoque oferecem informações importantes para ajustes futuros.

O objetivo não é apenas corrigir problemas individuais, mas identificar suas causas.

Se determinado fornecedor entrega constantemente depois do prazo cadastrado, o lead time precisa ser revisto. Se um material apresenta excesso frequente, os parâmetros de lote ou estoque de segurança podem precisar de ajustes.

Esse acompanhamento contínuo permite transformar o MRP em um processo cada vez mais aderente à realidade da operação.

Perguntas frequentes

MRP é uma metodologia utilizada para calcular quais materiais precisam ser comprados ou produzidos, em quais quantidades e em quais datas.

Garantir a disponibilidade dos materiais necessários para a produção, evitando faltas e estoques excessivos.

Entre as principais estão demanda, Plano Mestre de Produção, Lista de Materiais, estoque disponível, recebimentos programados, lead times e regras de lote.

O MRP concentra-se nas necessidades de materiais, enquanto o MRP II amplia o planejamento para outros recursos envolvidos na manufatura.

É importante manter estoques, listas de materiais, lead times, ordens abertas, demanda e parâmetros de planejamento constantemente atualizados.

Você também pode gostar

Outros artigos da mesma categoria.

Quer ver o IndústriaPro na prática?

Agende uma demonstração e alinhe PCP, estoque e fiscal ao processo da sua planta.
