Planejamento das Necessidades de Materiais MRP: Tudo o Que Você Precisa Saber

Entenda como o MRP organiza materiais, estoques, compras e produção para tornar o planejamento industrial mais eficiente.

Mariane 8 min de leitura

Compartilhar

Introdução:

O que é Planejamento das Necessidades de Materiais MRP?

O Planejamento das Necessidades de Materiais MRP é uma metodologia utilizada para determinar quais materiais uma empresa precisa adquirir ou produzir, em quais quantidades e em que momento eles devem estar disponíveis para atender ao planejamento da produção. A sigla MRP vem do inglês Material Requirements Planning, expressão que pode ser traduzida como Planejamento das Necessidades de Materiais.

Na prática, o MRP transforma informações sobre demanda e produção em necessidades específicas de matérias-primas, componentes, peças e subconjuntos. Em vez de a empresa esperar que determinado material fique próximo de acabar para então realizar uma nova compra, o planejamento permite antecipar o consumo e preparar o abastecimento de acordo com as datas previstas para fabricação.

Esse método foi desenvolvido justamente para lidar com um dos principais desafios das operações industriais: garantir que os materiais certos estejam disponíveis no momento necessário, evitando tanto interrupções na produção quanto a manutenção de volumes desnecessariamente elevados de estoque.

Imagine uma indústria que fabrica um produto composto por dezenas ou centenas de itens diferentes. Cada unidade produzida pode exigir componentes adquiridos de vários fornecedores, peças fabricadas internamente, matérias-primas com prazos distintos de entrega e diferentes quantidades de cada item. Administrar todas essas necessidades apenas observando os saldos atuais do estoque pode tornar o processo pouco previsível.

O MRP acrescenta uma dimensão essencial a esse controle: o tempo.

Isso significa que não basta saber quantas unidades de um componente existem atualmente no almoxarifado. É necessário entender quanto desse componente será consumido nas próximas semanas, quais pedidos já estão programados para chegar, quando novas unidades serão necessárias e quanto tempo será necessário para repor o material.

Essa característica diferencia o planejamento de materiais de um simples controle de estoque. O controle tradicional responde principalmente a perguntas relacionadas à situação atual, como quantidade disponível, entradas realizadas e materiais consumidos. O planejamento, por sua vez, utiliza essas informações para projetar necessidades futuras.

O Planejamento das Necessidades de Materiais MRP conecta diferentes áreas da operação industrial. A demanda determina o que precisa ser produzido. O planejamento da produção estabelece quando e em qual quantidade os produtos deverão ser fabricados. A partir dessas informações, são calculados os materiais necessários. Compras pode então programar as aquisições, enquanto o estoque fornece informações sobre aquilo que já está disponível.

Essa integração ajuda a responder três perguntas fundamentais para qualquer operação produtiva:

O que será necessário? O sistema identifica quais matérias-primas, peças, componentes ou subconjuntos serão consumidos para atender ao plano de fabricação.

Quanto será necessário? As quantidades são calculadas considerando o volume planejado de produção, a estrutura dos produtos e o saldo de materiais já disponível.

Quando será necessário? O planejamento considera as datas de produção e os prazos necessários para comprar ou fabricar cada componente, determinando quando as ordens precisam ser liberadas.

Essa lógica torna-se especialmente importante em empresas que fabricam produtos formados por vários níveis de componentes. Um equipamento, por exemplo, pode ser composto por conjuntos que, por sua vez, utilizam diversas peças e matérias-primas. Uma alteração na quantidade planejada do produto final pode modificar automaticamente a necessidade de inúmeros itens relacionados à sua fabricação.

Quanto maior a quantidade de materiais e etapas envolvidas em um processo produtivo, mais difícil se torna acompanhar essas relações sem um planejamento estruturado.

Por isso, o MRP é amplamente utilizado como instrumento de organização industrial. Ele permite visualizar não apenas o que a empresa possui hoje, mas também aquilo que deverá estar disponível para que a produção aconteça conforme o cronograma estabelecido.

Para que serve o MRP e quais são seus principais objetivos?

O principal objetivo do MRP é garantir a disponibilidade dos materiais necessários para atender ao planejamento produtivo sem manter estoques maiores do que o necessário. Para isso, ele organiza as necessidades de abastecimento com base na demanda, no consumo previsto, nos materiais disponíveis e nos respectivos prazos de reposição.

Um dos benefícios mais importantes é a redução do risco de falta de matérias-primas e componentes.

Quando um item necessário não está disponível no momento certo, uma ordem de produção pode ser atrasada ou até interrompida. Em operações com produtos formados por muitos componentes, a ausência de uma única peça pode impedir a finalização de todo o produto.

Ao projetar as necessidades futuras, o planejamento possibilita identificar antecipadamente quais materiais poderão faltar. Dessa forma, a empresa ganha tempo para emitir ordens de compra ou fabricação antes que a indisponibilidade comprometa o cronograma produtivo.

Ao mesmo tempo, o método ajuda a evitar o problema contrário: comprar materiais muito antes do momento em que serão utilizados.

Antecipar excessivamente as aquisições pode aumentar os níveis de estoque, ocupar espaço físico e comprometer recursos financeiros que poderiam ser utilizados em outras atividades da empresa. Materiais armazenados por períodos prolongados também podem gerar custos adicionais relacionados à movimentação, conservação, perdas, obsolescência e controle.

Por esse motivo, uma das propostas do Planejamento das Necessidades de Materiais MRP é aproximar a disponibilidade dos itens do momento em que realmente serão consumidos.

Isso exige coordenação entre o calendário de produção e os prazos de abastecimento. Se determinado componente leva 20 dias para ser entregue, por exemplo, sua compra precisa ser planejada com antecedência suficiente para que ele esteja disponível antes do início da operação que depende dele.

O mesmo raciocínio se aplica aos componentes produzidos internamente. Caso determinada peça precise passar por diferentes etapas de fabricação antes de integrar o produto final, esse tempo deve ser considerado na programação.

Outro objetivo importante é melhorar a previsibilidade das compras. Em vez de trabalhar apenas com solicitações emergenciais, a área responsável pelo abastecimento passa a visualizar necessidades futuras e pode organizar melhor as ordens previstas para cada período.

Essa visibilidade permite distribuir compras ao longo do calendário, analisar datas de recebimento e acompanhar com mais precisão os materiais considerados críticos para a continuidade da produção.

O planejamento também organiza a liberação das ordens. Uma necessidade identificada para determinada data não significa necessariamente que uma compra ou fabricação deva começar naquele mesmo dia. O prazo de reposição precisa ser considerado para estabelecer quando a ordem deve ser iniciada.

Por isso, o MRP trabalha com uma lógica de programação no tempo: parte da data em que o material será necessário e calcula retroativamente quando as providências relacionadas ao seu abastecimento precisam começar.

Esse processo contribui para melhorar o aproveitamento do capital investido em estoque. A empresa passa a buscar um equilíbrio entre dois riscos: manter materiais insuficientes para atender à produção ou acumular quantidades muito superiores às necessidades previstas.

A qualidade desse planejamento também aumenta a confiabilidade das decisões industriais. Quando demanda, produção, estoques e abastecimento são analisados de maneira integrada, torna-se mais fácil identificar possíveis dificuldades antes que elas afetem diretamente a operação.

Assim, o MRP funciona como uma ponte entre aquilo que a empresa pretende produzir e os recursos materiais necessários para executar esse plano. Quanto mais precisas forem as informações utilizadas no cálculo, maior será a capacidade de organizar compras, produção e disponibilidade de componentes de forma coordenada.

Quais são os principais elementos utilizados pelo MRP?

Para que o Planejamento das Necessidades de Materiais MRP gere informações confiáveis, ele precisa reunir dados sobre produção, estoques, estrutura dos produtos, prazos de abastecimento e demanda. Esses elementos trabalham de forma integrada: uma alteração em uma informação pode modificar as quantidades necessárias ou as datas previstas para compra e fabricação de diversos itens.

A eficiência do planejamento depende diretamente da qualidade desses dados. Se o estoque registrado for diferente do estoque físico, por exemplo, o cálculo pode indicar uma compra desnecessária ou considerar disponível um material que, na realidade, está em falta. Da mesma forma, um prazo de entrega incorreto pode fazer com que uma ordem seja liberada tarde demais.

Por isso, entender os principais elementos utilizados pelo MRP é fundamental para compreender como as necessidades de materiais são calculadas.

Plano mestre de produção

O plano mestre de produção, também conhecido como PMP ou MPS, estabelece quais produtos acabados deverão ser produzidos, em quais quantidades e em quais períodos.

Ele funciona como um dos principais pontos de partida do planejamento de materiais. Afinal, antes de calcular quantas matérias-primas e componentes serão necessários, é preciso saber o que a empresa pretende fabricar.

Se o plano indicar a produção de determinado volume de produtos para uma data específica, o MRP utiliza essa informação para determinar todos os materiais necessários para cumprir essa programação.

O plano mestre pode considerar informações como pedidos existentes, previsões de demanda, disponibilidade de produtos acabados e estratégias produtivas da organização.

Quanto mais consistente estiver essa programação, maior tende a ser a confiabilidade das necessidades calculadas posteriormente.

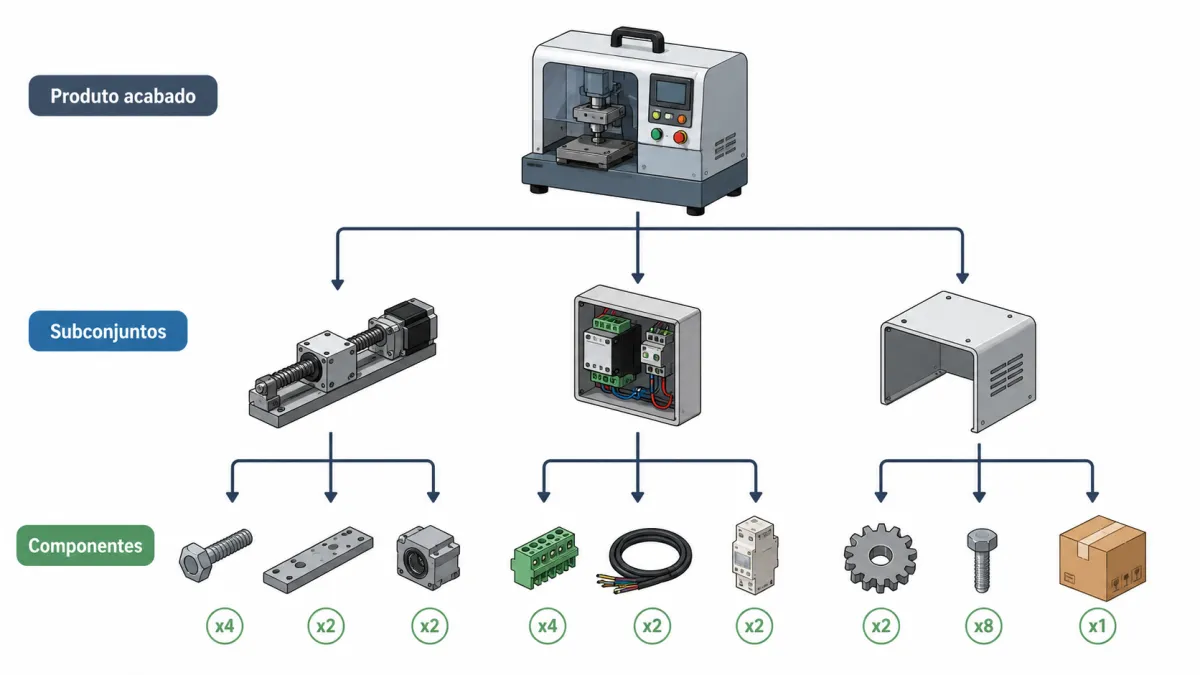

Estrutura ou lista de materiais

Outro elemento essencial é a lista de materiais, frequentemente conhecida pela sigla BOM, de Bill of Materials. Ela representa a composição de cada produto fabricado pela empresa.

A estrutura informa quais matérias-primas, peças, subconjuntos e componentes são necessários para fabricar uma determinada quantidade do produto final.

Considere um produto composto por uma estrutura metálica, quatro parafusos, dois suportes e um conjunto elétrico. O planejamento precisa conhecer essa composição para calcular quantas unidades de cada item serão necessárias quando houver uma ordem de fabricação.

Em produtos mais complexos, a estrutura pode possuir vários níveis. Um conjunto pode ser formado por diferentes peças e, ao mesmo tempo, integrar outro subconjunto até chegar ao produto acabado.

O Planejamento das Necessidades de Materiais MRP utiliza essas relações para transformar a necessidade do produto final em necessidades específicas dos itens que fazem parte de sua composição.

Por isso, erros na lista de materiais podem se propagar por todo o cálculo. Uma quantidade incorreta, um componente ausente ou uma versão desatualizada da estrutura pode resultar em necessidades diferentes daquelas realmente exigidas pela produção.

Registros e saldos de estoque

Saber quanto será consumido não é suficiente. Também é necessário identificar quanto de cada material já está disponível.

Os registros de estoque informam as quantidades existentes de matérias-primas, componentes e outros itens utilizados no processo produtivo. Esses saldos são considerados no cálculo antes da geração de uma nova necessidade de compra ou fabricação.

Se uma produção exige 500 unidades de determinado componente e a empresa já possui 300 unidades disponíveis, o planejamento precisa considerar essa disponibilidade antes de determinar a quantidade adicional necessária.

A precisão do estoque é, portanto, uma condição importante para o funcionamento do MRP.

Diferenças entre o saldo registrado e o estoque físico podem produzir decisões inadequadas. O planejamento pode considerar que há material suficiente quando ele não existe fisicamente ou solicitar uma reposição quando a quantidade necessária já está disponível.

Inventários, registros corretos de movimentações e disciplina nas entradas e saídas contribuem para manter esses dados confiáveis.

Pedidos e recebimentos programados

Além do estoque que já está fisicamente disponível, o planejamento precisa considerar materiais que estão previstos para chegar.

São os chamados recebimentos programados.

Eles podem estar relacionados a pedidos de compra já enviados aos fornecedores ou ordens de produção internas que ainda estão em andamento. Embora esses materiais ainda não estejam disponíveis no estoque, sua chegada prevista influencia diretamente os cálculos.

Imagine que uma empresa precise de 1.000 unidades de um componente para determinada data. Atualmente existem 400 unidades em estoque, mas outras 500 já foram compradas e estão programadas para chegar antes do início da produção.

Desconsiderar esse pedido poderia levar à emissão de uma nova ordem superior à necessidade real.

Por isso, pedidos em aberto, ordens programadas e respectivas datas precisam estar corretamente registrados para que o sistema diferencie aquilo que ainda precisa ser providenciado daquilo que já possui reposição planejada.

Estoque de segurança

O estoque de segurança é uma quantidade adicional mantida para reduzir riscos relacionados a variações na demanda, atrasos no abastecimento ou outras incertezas da operação.

Em vez de planejar o consumo até que o saldo disponível chegue necessariamente a zero, a empresa pode estabelecer uma quantidade mínima que deve permanecer disponível.

Esse parâmetro funciona como uma margem de proteção.

Sua definição, entretanto, precisa ser feita com critério. Um estoque de segurança muito baixo pode não oferecer proteção suficiente diante de imprevistos. Por outro lado, valores excessivamente altos aumentam os níveis de materiais armazenados e o capital imobilizado.

No MRP, esse volume pode ser incorporado ao cálculo das necessidades para que as novas ordens também preservem a margem estabelecida pela empresa.

Lead time de compra e fabricação

Lead time representa o tempo necessário para que determinado material esteja disponível a partir do momento em que seu processo de reposição é iniciado.

No caso de um item comprado, esse período pode envolver emissão do pedido, preparação pelo fornecedor, transporte e recebimento.

Para um item fabricado internamente, o prazo pode incluir preparação, processamento, movimentação e demais etapas necessárias até sua disponibilidade.

Esse elemento é decisivo porque o planejamento não precisa determinar somente quanto comprar ou fabricar. Também deve identificar quando a ordem precisa ser iniciada.

Se um material será necessário daqui a 30 dias e seu lead time é de 15 dias, a liberação da ordem deverá ocorrer com antecedência suficiente para respeitar esse prazo.

Quando os lead times cadastrados não refletem a realidade da operação, mesmo um cálculo correto de quantidades pode resultar em materiais chegando cedo demais ou depois da data necessária.

Regras de dimensionamento de lotes

Nem sempre a quantidade calculada como necessária corresponde exatamente à quantidade que será comprada ou fabricada.

Isso acontece porque empresas e fornecedores podem trabalhar com regras específicas de lote.

Um fornecedor pode exigir uma compra mínima de 1.000 unidades, mesmo que a necessidade líquida seja de apenas 800. Determinado componente também pode ser produzido somente em múltiplos de uma quantidade específica devido às características do processo industrial.

As regras de dimensionamento estabelecem como essas situações serão tratadas.

Entre as possibilidades estão compra ou produção exatamente conforme a necessidade, quantidades fixas, lotes mínimos e múltiplos predefinidos.

A política escolhida afeta diretamente a frequência das ordens, o volume de estoque e a quantidade de materiais que ficará disponível após o atendimento da demanda prevista.

Datas previstas para produção e entrega

O tempo é um dos componentes centrais do planejamento de materiais. Por isso, todas as necessidades precisam estar relacionadas a datas.

A data prevista para produção informa quando determinado material deverá estar disponível para consumo. Já as datas de entrega ajudam a identificar quando os itens adquiridos ou fabricados devem entrar no estoque.

Essas informações permitem organizar as necessidades por períodos e sincronizar abastecimento com produção.

Quando ocorre uma alteração no cronograma produtivo, as necessidades também podem mudar. Uma produção antecipada pode exigir que determinadas ordens sejam liberadas antes. Um adiamento, por sua vez, pode permitir que compras ou fabricações sejam reprogramadas.

Dessa forma, o MRP não trabalha apenas com quantidades isoladas, mas com quantidades associadas a períodos específicos.

Como esses elementos trabalham em conjunto?

Os principais elementos do MRP não devem ser analisados separadamente. O valor do planejamento está justamente na capacidade de relacionar essas informações.

O plano mestre informa o que deve ser produzido. A lista de materiais mostra o que será necessário para fabricar esses produtos. Os registros de estoque revelam aquilo que já está disponível, enquanto os recebimentos programados indicam o que deverá chegar.

O estoque de segurança define uma margem adicional de proteção. Os lead times indicam quanto tempo será necessário para repor cada item. As regras de lote ajustam as quantidades das ordens, e as datas organizam todas essas necessidades dentro do cronograma produtivo.

Elemento utilizado pelo MRP Principal função no planejamento
Plano mestre de produção Define produtos, quantidades e períodos previstos para fabricação
Lista de materiais Identifica os componentes necessários para produzir cada item
Saldos de estoque Mostram as quantidades de materiais já disponíveis
Recebimentos programados Consideram compras e produções que já possuem chegada prevista
Estoque de segurança Estabelece uma margem para proteger a operação contra variações
Lead time Determina a antecedência necessária para comprar ou fabricar
Regras de lote Ajustam as quantidades das ordens conforme parâmetros definidos
Datas de produção e entrega Posicionam as necessidades de materiais ao longo do tempo

Quando esses dados estão atualizados e conectados, o Planejamento das Necessidades de Materiais MRP consegue fornecer uma visão mais precisa do abastecimento necessário para sustentar o cronograma de produção, permitindo identificar antecipadamente quais materiais precisam ser providenciados, em quais quantidades e em quais períodos.

Principais informações utilizadas no planejamento MRP

Para que o planejamento de materiais seja confiável, é necessário trabalhar com informações atualizadas sobre demanda, produção, estoque, prazos e estrutura dos produtos. Esses dados servem de base para determinar quais itens serão necessários, em quais quantidades e em que momento deverão estar disponíveis.

Elemento Função no MRP
Demanda Indica as quantidades de produtos que precisam ser atendidas em determinado período
Plano mestre de produção Determina o que deverá ser produzido, em quais quantidades e em quais períodos
Lista de materiais Mostra os componentes, matérias-primas e respectivas quantidades necessárias para cada produto
Estoque disponível Identifica os materiais que já estão disponíveis e podem ser utilizados na produção
Recebimentos programados Considera materiais comprados ou produzidos que possuem entrada prevista
Lead time Define o tempo necessário para comprar, produzir e disponibilizar cada item
Estoque de segurança Mantém uma quantidade adicional para reduzir impactos de atrasos e variações
Tamanho do lote Define as quantidades consideradas na geração das novas ordens de compra ou produção

A combinação dessas informações permite que o Planejamento das Necessidades de Materiais MRP faça cálculos mais precisos e mantenha o abastecimento alinhado ao cronograma produtivo. Quanto maior a qualidade dos dados utilizados, menor tende a ser o risco de faltas, compras antecipadas ou formação de estoques acima da necessidade.

Como funciona o MRP passo a passo?

O funcionamento do Planejamento das Necessidades de Materiais MRP segue uma sequência lógica que transforma a demanda por produtos acabados em necessidades específicas de matérias-primas, peças, componentes e subconjuntos. O objetivo é identificar não apenas o que precisa ser providenciado, mas também quanto será necessário e em qual momento cada item deverá estar disponível para a produção.

Esse processo começa com informações relacionadas à demanda e avança até a geração das ordens planejadas de compra ou fabricação.

Identificação da demanda dos produtos acabados

A primeira etapa consiste em identificar quais produtos precisam ser atendidos e em quais quantidades. Essa demanda pode resultar de pedidos já confirmados, previsões de vendas ou necessidades definidas pelo planejamento da empresa.

Essa informação é importante porque toda a lógica do MRP parte da necessidade do produto final. Se a demanda aumentar ou diminuir, a quantidade necessária de componentes também será alterada.

O planejamento precisa considerar ainda os períodos em que os produtos serão necessários. Produzir 1.000 unidades ao longo de vários meses, por exemplo, gera uma necessidade de materiais diferente de fabricar toda essa quantidade em uma única semana.

Definição das quantidades e períodos de produção

Depois de identificar a demanda, as quantidades são distribuídas dentro do plano de produção.

Nessa etapa, são definidas as datas ou períodos em que os produtos deverão ser fabricados. Essa programação permite que o sistema determine quando cada componente precisa estar disponível.

A dimensão temporal é essencial. Não basta saber que determinada matéria-prima será necessária em algum momento. É preciso identificar exatamente quando seu consumo deverá ocorrer para que compras e fabricações sejam programadas na antecedência adequada.

Explosão da lista de materiais

Com os produtos e quantidades definidos, ocorre a chamada explosão da lista de materiais.

Esse processo consiste em decompor o produto acabado em todos os elementos necessários para sua fabricação.

Se um produto utiliza quatro unidades de determinado componente e a produção planejada é de 500 unidades, inicialmente serão necessárias 2.000 unidades desse componente.

Quando existem subconjuntos, o processo continua pelos diferentes níveis da estrutura. Um subconjunto pode possuir suas próprias peças e matérias-primas, que também precisam ser calculadas.

É dessa forma que o planejamento transforma a necessidade do produto final em uma relação detalhada dos itens necessários ao processo produtivo.

Cálculo das necessidades brutas

Após a explosão da estrutura, são calculadas as necessidades brutas.

A necessidade bruta representa a quantidade total de determinado item exigida pela produção antes de considerar o que já existe no estoque ou está previsto para chegar.

Se a programação exige 2.000 unidades de um componente, essa quantidade será inicialmente registrada como necessidade bruta.

O valor não representa necessariamente aquilo que deverá ser comprado ou fabricado, pois outras informações ainda precisam ser consideradas.

Verificação do estoque disponível

A próxima etapa é verificar quanto de cada material está disponível.

Se a necessidade bruta é de 2.000 unidades, mas existem 800 unidades utilizáveis em estoque, o planejamento considera esse saldo antes de determinar uma nova reposição.

Por isso, a precisão dos registros de estoque influencia diretamente o resultado do cálculo.

Se o sistema indicar uma quantidade superior àquela que existe fisicamente, poderá ocorrer falta de material. Caso o saldo registrado seja menor do que o real, podem ser geradas compras ou fabricações desnecessárias.

Consideração das ordens abertas e recebimentos programados

O MRP também verifica se existem materiais que ainda não estão disponíveis fisicamente, mas possuem chegada programada.

Isso pode incluir pedidos já realizados com fornecedores ou ordens internas de fabricação que ainda estão em andamento.

Se a empresa necessita de 2.000 unidades, possui 800 em estoque e outras 700 estão programadas para chegar antes da data de consumo, o planejamento precisa considerar essas 1.500 unidades.

Dessa forma, evita-se gerar uma nova ordem para uma quantidade que já está sendo providenciada.

Determinação das necessidades líquidas

Depois de considerar necessidade bruta, estoque disponível e recebimentos previstos, é possível chegar à necessidade líquida.

A necessidade líquida representa aquilo que realmente precisa ser comprado ou fabricado para atender à demanda prevista.

De forma simplificada, o cálculo considera a quantidade necessária, desconta os materiais disponíveis e as entradas programadas e verifica se ainda existe alguma diferença a ser atendida.

Também podem ser considerados parâmetros adicionais, como estoque de segurança.

Aplicação das regras de lote

A quantidade líquida encontrada nem sempre será exatamente a quantidade solicitada em uma nova ordem.

Isso ocorre porque fornecedores e processos produtivos podem trabalhar com lotes mínimos, quantidades fixas ou múltiplos específicos.

Se a necessidade líquida for de 850 unidades, mas determinado fornecedor comercializar o material apenas em lotes de 1.000, a ordem poderá ser ajustada para atender a essa condição.

As regras de lote influenciam tanto a quantidade adquirida quanto o saldo que permanecerá disponível após o consumo planejado.

Consideração dos prazos de compra e fabricação

Depois de definir quanto será necessário, o Planejamento das Necessidades de Materiais MRP precisa determinar quando a ordem deverá ser iniciada.

É nessa etapa que entra o lead time.

Se um componente precisa estar disponível no dia 30 e leva dez dias para ser entregue, sua compra precisa ser liberada com antecedência suficiente.

O mesmo vale para itens fabricados internamente. Se uma peça exige cinco dias de produção antes de poder ser utilizada em um conjunto, essa duração deve ser considerada no cálculo das datas.

Geração das ordens planejadas

Depois dos cálculos, o sistema pode gerar recomendações de ordens planejadas de compra ou fabricação.

Essas ordens mostram quais itens precisam ser providenciados, suas respectivas quantidades e as datas indicadas para início e recebimento.

Elas fornecem uma referência para organizar o abastecimento da operação e alinhar a disponibilidade de materiais com as necessidades do plano produtivo.

O planejamento precisa ser atualizado sempre que ocorrerem alterações relevantes, como mudanças de demanda, atrasos de fornecedores, diferenças de estoque, antecipações ou adiamentos da produção.

Como são calculadas as necessidades de materiais no MRP?

O cálculo das necessidades utiliza uma combinação de demanda, estrutura dos produtos, estoque, recebimentos previstos, parâmetros de lote e prazos de reposição.

Um conceito central é a diferença entre necessidade bruta e necessidade líquida.

A necessidade bruta corresponde ao total exigido para atender à produção programada. A necessidade líquida representa aquilo que ainda precisa ser providenciado depois de considerar os recursos disponíveis.

Estoque projetado ao longo do período

O planejamento não observa apenas o estoque atual. Ele projeta como o saldo deverá se comportar ao longo do tempo.

Para isso, considera o estoque inicial, as entradas previstas e o consumo esperado em cada período.

Se a empresa inicia uma semana com 1.500 unidades, recebe mais 500 e possui consumo previsto de 1.200, o saldo projetado ao final do período será de 800 unidades, desde que não ocorram outras movimentações.

Esse tipo de projeção permite identificar antecipadamente em qual momento determinado material poderá se tornar insuficiente.

Relação entre itens pais, componentes e subcomponentes

A explosão dos materiais também considera a relação existente entre diferentes níveis da estrutura do produto.

Um item pai é aquele que utiliza outros componentes em sua composição. Esses componentes podem, por sua vez, depender de outros itens.

Por exemplo, um produto acabado pode utilizar dois conjuntos, enquanto cada conjunto utiliza três componentes específicos. A necessidade dos componentes será derivada da quantidade de conjuntos necessária, que depende diretamente do volume planejado do produto final.

Essa relação é conhecida como demanda dependente.

Demanda independente e demanda dependente

A demanda independente normalmente está relacionada ao produto acabado e é determinada pelo mercado, pelos pedidos ou pela previsão de vendas.

Já a demanda dependente é calculada a partir da necessidade de outro item.

Se a empresa planeja fabricar 200 produtos e cada produto utiliza quatro componentes, a necessidade de 800 componentes é derivada da produção planejada.

Essa diferença é fundamental porque o MRP calcula principalmente necessidades dependentes por meio da estrutura dos produtos.

Recebimento planejado e liberação planejada de ordens

Outro conceito importante é a diferença entre recebimento e liberação da ordem.

O recebimento planejado indica quando o material precisa estar disponível para utilização. A liberação planejada mostra quando a compra ou fabricação deverá ser iniciada.

A distância entre essas duas datas depende do lead time.

Se um item precisa chegar no dia 20 e possui prazo de reposição de sete dias, a ordem deverá ser liberada aproximadamente sete dias antes, considerando as regras e calendários aplicáveis à operação.

Assim, o Planejamento das Necessidades de Materiais MRP organiza simultaneamente quantidades e datas, permitindo que cada necessidade seja posicionada dentro do cronograma de produção de acordo com sua origem, disponibilidade e prazo de abastecimento.

Qual é a importância da lista de materiais (BOM) para o MRP?

A lista de materiais é uma das principais bases para o funcionamento do Planejamento das Necessidades de Materiais MRP. Conhecida pela sigla BOM, do inglês Bill of Materials, ela descreve a composição de um produto e identifica todos os itens necessários para sua fabricação.

Na prática, a BOM funciona como uma estrutura técnica que mostra quais matérias-primas, peças, componentes e subconjuntos fazem parte de determinado produto, além da quantidade necessária de cada item.

Sem essa informação, o sistema não conseguiria transformar a necessidade de produtos acabados em necessidades específicas de materiais.

Se uma empresa pretende fabricar 500 unidades de um produto, por exemplo, precisa conhecer exatamente a quantidade de cada componente utilizada em uma unidade. A partir dessa relação, o planejamento pode calcular o volume total necessário para atender à produção programada.

Como funciona a estrutura hierárquica de uma BOM?

Produtos industriais podem possuir estruturas simples ou bastante complexas. Por isso, a lista de materiais normalmente é organizada em níveis hierárquicos.

No nível superior encontra-se o produto acabado. Abaixo dele aparecem os subconjuntos, componentes e matérias-primas necessárias para sua fabricação.

Um produto acabado pode utilizar dois subconjuntos diferentes. Cada subconjunto, por sua vez, pode depender de outras peças, componentes ou matérias-primas.

Essa organização cria relações entre itens pais e itens filhos.

O item pai representa o produto ou conjunto que depende de outros materiais. Já os itens filhos correspondem aos componentes necessários para formar o nível imediatamente superior.

Quanto mais complexo for o produto, maior poderá ser a quantidade de níveis existente em sua estrutura.

Essa hierarquia é fundamental para que o sistema entenda como uma necessidade localizada no nível superior se transforma em demanda pelos materiais existentes nos níveis inferiores.

Quantidade necessária de cada componente

Além de identificar quais materiais fazem parte de um produto, a BOM precisa informar quanto de cada item é utilizado.

Suponha que determinado produto utilize:

  • quatro parafusos;

  • duas chapas metálicas;

  • um conjunto elétrico;

  • uma embalagem.

Se forem planejadas 1.000 unidades desse produto, a necessidade inicial será de 4.000 parafusos, 2.000 chapas, 1.000 conjuntos elétricos e 1.000 embalagens.

Caso o conjunto elétrico também seja produzido pela empresa e possua sua própria composição, suas necessidades serão calculadas em um nível inferior da estrutura.

Esse processo permite que uma programação de produtos acabados seja convertida em quantidades detalhadas para milhares de itens diferentes.

O que é a explosão da BOM?

A explosão da BOM é o processo utilizado para percorrer os diferentes níveis da lista de materiais e determinar os componentes necessários para atender ao plano de produção.

O cálculo começa no produto acabado e avança progressivamente para os níveis inferiores.

Primeiro, o sistema identifica a quantidade necessária de cada componente diretamente associado ao produto. Depois, verifica se algum desses componentes também possui uma estrutura própria. Quando isso acontece, novas necessidades são calculadas até alcançar os materiais básicos utilizados na fabricação.

É por meio dessa lógica que o Planejamento das Necessidades de Materiais MRP consegue calcular a chamada demanda dependente.

A necessidade de uma peça, por exemplo, não surge diretamente da previsão de vendas. Ela é determinada pela quantidade do produto ou subconjunto no qual essa peça será utilizada.

Como erros na BOM afetam o planejamento?

A confiabilidade da lista de materiais influencia diretamente a qualidade dos resultados.

Se determinada estrutura informar que um produto utiliza três unidades de um componente quando, na realidade, utiliza quatro, todas as necessidades calculadas com base nesse cadastro estarão abaixo do necessário.

O problema também pode ocorrer na direção contrária. Quantidades cadastradas acima do consumo real podem provocar compras ou fabricações maiores do que a necessidade.

Outros problemas comuns incluem componentes ausentes, códigos incorretos, materiais duplicados e estruturas desatualizadas.

Essas inconsistências podem gerar falta de materiais, excesso de estoque, ordens desnecessárias e diferenças entre aquilo que foi planejado e o que realmente será utilizado na produção.

Por esse motivo, a manutenção da BOM deve acompanhar as alterações realizadas nos produtos.

Controle de versões e alterações de engenharia

Produtos industriais podem passar por modificações ao longo do tempo. Uma peça pode ser substituída, a quantidade de determinado material pode mudar ou um componente pode ser removido da estrutura.

Essas alterações precisam ser refletidas na lista de materiais.

O controle de versões ajuda a identificar qual estrutura deve ser utilizada em determinado período ou configuração do produto. Isso evita que o planejamento calcule necessidades utilizando uma composição que já não corresponde à fabricação atual.

Mudanças de engenharia também devem ser coordenadas com o planejamento de materiais para evitar compras desnecessárias de componentes que serão descontinuados ou falta de novos itens que passarão a integrar o produto.

Por que padronizar os códigos dos materiais?

Cada material utilizado pela empresa deve possuir uma identificação clara e consistente.

A padronização dos códigos reduz situações em que um mesmo componente aparece cadastrado diversas vezes com descrições diferentes. Esse tipo de duplicidade dificulta a visualização do estoque disponível e pode comprometer os cálculos.

Quando códigos, unidades de medida e descrições seguem critérios padronizados, torna-se mais fácil relacionar corretamente estoques, pedidos, estruturas de produtos e necessidades futuras.

Uma BOM confiável depende, portanto, tanto da estrutura correta do produto quanto da qualidade dos cadastros que sustentam essa estrutura.

Lead time, estoque de segurança e tamanho de lote no planejamento MRP

Além da estrutura dos produtos, o planejamento precisa considerar parâmetros que determinam quando os materiais devem ser providenciados e em quais quantidades.

Entre os mais importantes estão lead time, estoque de segurança e tamanho de lote. Esses três fatores exercem influência direta sobre as ordens de compra e fabricação.

O que significa lead time?

Lead time representa o tempo necessário entre o início de uma ação de reposição e o momento em que o material estará disponível para utilização.

No caso de um item adquirido de um fornecedor, esse prazo pode incluir processamento do pedido, preparação da mercadoria, transporte, recebimento e disponibilização no estoque.

Se um fornecedor leva 15 dias para entregar determinado componente, o planejamento precisa considerar essa antecedência ao calcular a data de liberação da compra.

Não adianta identificar corretamente que um material será necessário no dia 30 se a ordem for emitida apenas alguns dias antes e o fornecedor precisar de duas semanas para realizar a entrega.

Lead time interno de fabricação

O mesmo conceito se aplica aos materiais produzidos dentro da própria empresa.

Nesse caso, o lead time pode incluir preparação da produção, processamento, movimentação entre operações, inspeções e demais atividades necessárias até que o item esteja disponível para a próxima etapa.

Se um subconjunto demora cinco dias para ser produzido e precisa estar disponível no início da montagem final, sua ordem deve ser iniciada com antecedência suficiente.

Em estruturas com diferentes níveis, esses prazos podem formar uma sequência. Uma matéria-prima pode precisar chegar antes que determinada peça seja fabricada, enquanto essa peça deverá ficar pronta antes da produção de outro conjunto.

Como diferentes prazos alteram a programação?

Materiais utilizados no mesmo produto não precisam necessariamente ser comprados na mesma data.

Um item com lead time de 45 dias deverá ter sua reposição iniciada muito antes de outro componente cujo fornecedor realiza entregas em cinco dias.

É justamente essa diferença que torna o planejamento baseado no tempo tão importante.

O sistema trabalha a partir da data em que cada material será necessário e retorna no calendário de acordo com seu prazo de reposição para determinar a liberação adequada da ordem.

Prazos incorretos ou desatualizados podem provocar atrasos, compras antecipadas ou estoques desnecessários.

Qual é o papel do estoque de segurança?

O estoque de segurança funciona como uma margem destinada a proteger a operação contra determinadas variações.

A empresa pode enfrentar atrasos de fornecedores, diferenças entre consumo previsto e realizado ou mudanças inesperadas na demanda. Manter uma quantidade adicional de determinados materiais pode reduzir o risco de essas situações interromperem a produção.

Isso não significa que todos os itens devem possuir grandes volumes de segurança.

A margem pode variar conforme criticidade do material, confiabilidade do fornecedor, prazo de reposição, previsibilidade do consumo e impacto de uma eventual falta.

Quanto maior o estoque de segurança configurado, maior também tende a ser a quantidade de capital mantida em materiais.

Por isso, esse parâmetro deve buscar equilíbrio entre proteção operacional e controle dos níveis de estoque.

Tamanho do lote e quantidade das ordens

Outra configuração importante é o dimensionamento dos lotes.

A necessidade líquida identificada pelo Planejamento das Necessidades de Materiais MRP nem sempre corresponde à quantidade final da ordem. Isso ocorre porque podem existir regras comerciais ou produtivas que limitam as quantidades permitidas.

Um fornecedor pode trabalhar com lote mínimo de 500 unidades. Mesmo que a empresa necessite de 420, poderá ser necessário comprar 500.

Também podem existir múltiplos de compra. Um componente vendido em caixas com 100 unidades, por exemplo, poderá gerar ordens de 100, 200, 300 unidades e assim por diante.

Lote por lote, lotes fixos e lote econômico

Uma das políticas possíveis é o lote por lote, conhecido como lot-for-lot. Nesse método, busca-se solicitar uma quantidade equivalente à necessidade calculada para determinado período.

Essa abordagem pode ajudar a reduzir sobras, mas também pode aumentar a frequência das ordens quando existem necessidades em vários períodos.

Nos lotes fixos, a empresa define previamente uma quantidade padrão para cada nova ordem. Sempre que uma reposição for necessária, o planejamento considera esse valor ou seus múltiplos.

Já o conceito de lote econômico procura equilibrar determinados custos relacionados à realização das ordens e à manutenção de estoque, buscando uma quantidade adequada de reposição.

A política escolhida interfere diretamente na quantidade armazenada e na frequência das compras ou fabricações.

Lotes maiores podem reduzir a quantidade de ordens emitidas, mas tendem a aumentar o estoque médio. Lotes menores podem diminuir volumes armazenados, porém gerar uma frequência maior de reposição.

Por isso, lead time, estoque de segurança e regras de lote precisam ser configurados de maneira coerente com a realidade da operação. Esses parâmetros ajudam a transformar uma necessidade calculada em uma programação capaz de indicar não apenas quais materiais devem ser providenciados, mas também a quantidade e o momento adequado para cada ordem.

Qual é a relação do MRP com produção, compras e controle de estoques?

O Planejamento das Necessidades de Materiais MRP atua como um elo entre o que a empresa pretende produzir e os materiais que precisam estar disponíveis para que esse plano seja executado. Sua função não se limita a indicar quantidades: ele também organiza prazos, considera estoques existentes e ajuda a coordenar as atividades de produção e abastecimento.

Na indústria, essa integração é especialmente importante porque uma programação produtiva depende da disponibilidade de diversos componentes. Se apenas um item estiver ausente no momento necessário, uma ordem inteira pode ser atrasada.

Por isso, o MRP trabalha com informações de diferentes áreas para transformar o plano de produção em necessidades específicas de matérias-primas, peças e componentes.

Como o plano produtivo é transformado em necessidades de materiais?

O processo começa com a definição do que deverá ser fabricado, em quais quantidades e em quais períodos.

A partir dessas informações, o sistema consulta a estrutura de cada produto e identifica os materiais necessários para atender ao volume planejado. Depois, compara essa necessidade com o estoque disponível e com as ordens que já estão previstas para chegar.

Esse processo permite determinar quais itens ainda precisam ser adquiridos ou produzidos internamente.

Se a empresa planeja fabricar 2.000 unidades de determinado produto e cada unidade utiliza dois componentes específicos, a necessidade inicial será de 4.000 componentes. Caso existam 1.500 unidades disponíveis e outras 1.000 já estejam programadas para chegar, o planejamento identifica apenas a quantidade restante que precisa ser providenciada.

Dessa forma, produção e abastecimento passam a trabalhar com uma mesma referência de necessidades.

Quais informações o MRP disponibiliza para o setor de compras?

Uma das principais contribuições do planejamento de materiais para compras é oferecer maior visibilidade sobre necessidades futuras.

Em vez de o setor receber apenas solicitações urgentes quando determinado estoque está próximo de acabar, é possível antecipar quais materiais serão necessários nas próximas semanas ou meses.

Entre as informações que podem orientar compras estão:

  • materiais que precisarão ser adquiridos;

  • quantidades necessárias;

  • datas em que os itens deverão estar disponíveis;

  • pedidos que já possuem recebimento programado;

  • necessidades futuras ainda não atendidas;

  • prazos considerados para reposição;

  • alterações de datas causadas por mudanças no planejamento produtivo.

Essa previsibilidade permite organizar melhor as aquisições e acompanhar com maior atenção os materiais considerados críticos para a continuidade da produção.

Também reduz a necessidade de decisões baseadas exclusivamente na urgência do momento.

Programação da chegada de matérias-primas

Comprar um material na quantidade correta é apenas parte do processo. Ele também precisa chegar na data adequada.

Quando uma matéria-prima chega depois do momento previsto para consumo, a produção pode ficar comprometida. Porém, recebê-la muito antes também pode aumentar desnecessariamente o volume armazenado.

O Planejamento das Necessidades de Materiais MRP busca aproximar a chegada do material do período em que ele será utilizado, respeitando os prazos de fornecimento e as margens estabelecidas pela empresa.

Se um material será consumido no início de determinado mês e o fornecedor possui um prazo médio de entrega de 20 dias, a ordem deverá ser liberada com antecedência suficiente para atender a essa necessidade.

Esse cálculo ajuda compras a trabalhar com datas mais coerentes com o cronograma produtivo.

Planejamento de componentes fabricados internamente

Nem todos os materiais utilizados pela indústria são adquiridos de fornecedores.

Muitas empresas fabricam internamente peças, subconjuntos e componentes que posteriormente serão utilizados na montagem de outros produtos.

Nesse caso, o planejamento precisa calcular não apenas as ordens de compra, mas também as ordens internas de fabricação.

Se um produto final utiliza um conjunto produzido dentro da própria fábrica, o sistema identifica quantos conjuntos serão necessários e quando deverão estar prontos. A partir dessa necessidade, também pode calcular os materiais utilizados para produzir esse conjunto.

Essa lógica pode se repetir por vários níveis, dependendo da complexidade da estrutura do produto.

Assim, uma programação relacionada ao produto acabado pode gerar uma cadeia de necessidades envolvendo diferentes processos internos e compras externas.

Sincronização entre materiais e início das operações

Uma operação produtiva deve começar quando os recursos necessários estiverem disponíveis.

Se determinada ordem exige cinco componentes diferentes, não é suficiente possuir quatro deles enquanto o quinto ainda está em trânsito.

Por isso, uma das funções do planejamento é sincronizar a disponibilidade dos materiais com as datas previstas para início das operações.

Essa coordenação reduz situações em que uma ordem é liberada para a fábrica sem que existam condições materiais para executá-la.

Também melhora a organização das prioridades, pois permite visualizar quais ordens possuem todos os componentes disponíveis e quais ainda dependem de recebimentos.

Como o MRP ajuda a prevenir paradas de produção?

A falta de materiais é uma das causas que podem comprometer o cumprimento do programa produtivo.

Quando as necessidades futuras são calculadas antecipadamente, a empresa consegue identificar possíveis faltas antes que elas ocorram.

Um componente que ficará insuficiente daqui a três semanas, por exemplo, pode ser identificado durante o planejamento atual. Isso cria uma janela maior para avaliar alternativas de compra, ajustar datas ou reorganizar o plano produtivo.

Essa capacidade de antecipação é especialmente relevante para materiais com longos prazos de reposição ou poucos fornecedores disponíveis.

Quanto mais cedo uma possível restrição é identificada, maior tende a ser a quantidade de alternativas disponíveis para tratá-la.

Visibilidade das necessidades futuras de estoque

O controle de estoque normalmente mostra a quantidade disponível em determinado momento. Já o MRP acrescenta a projeção futura desses saldos.

Isso significa observar não apenas quanto existe atualmente, mas também as entradas e saídas previstas para os próximos períodos.

Um item pode apresentar um saldo aparentemente confortável hoje e, mesmo assim, ficar abaixo da necessidade em poucas semanas devido a uma ordem de produção futura.

Da mesma forma, determinado material pode apresentar saldo baixo no momento atual, mas possuir um grande recebimento programado antes do próximo consumo.

Essa visão temporal torna o planejamento mais preciso e reduz decisões baseadas apenas na posição atual do estoque.

Reprogramação de ordens diante de alterações na demanda

O planejamento industrial não é estático.

Pedidos podem ser antecipados, volumes podem aumentar ou diminuir e datas de produção podem sofrer alterações. Quando isso acontece, as necessidades de materiais também precisam ser recalculadas.

Se a fabricação de determinado produto for antecipada em duas semanas, alguns componentes talvez precisem chegar antes do previsto. Caso a produção seja adiada, determinadas compras também poderão ser reprogramadas.

O Planejamento das Necessidades de Materiais MRP permite identificar esses impactos e gerar novas recomendações relacionadas às ordens.

Essa atualização constante ajuda a manter abastecimento e produção alinhados às condições mais recentes da operação.

Qual é a relação entre MRP e PCP?

O MRP está diretamente relacionado ao Planejamento e Controle da Produção, conhecido como PCP.

O PCP possui uma visão mais ampla sobre a organização das atividades produtivas, envolvendo decisões sobre o que produzir, quando produzir, prioridades, programação das operações e acompanhamento da execução.

O planejamento de materiais atua dentro desse contexto ao verificar quais matérias-primas e componentes serão necessários para que o programa produtivo possa ser realizado.

De forma simplificada, enquanto o PCP organiza a produção, o MRP contribui para garantir que os materiais necessários estejam planejados em compatibilidade com essa programação.

Essa relação permite maior coordenação entre planejamento produtivo, estoque, fabricação interna e compras.

Quais são as vantagens do MRP para a gestão industrial?

A utilização do MRP pode proporcionar benefícios importantes para empresas que trabalham com grande variedade de produtos, componentes e fornecedores.

Uma das principais vantagens é a previsibilidade.

Ao calcular necessidades futuras, a empresa passa a enxergar antecipadamente períodos em que poderá ocorrer falta de determinado material, excesso de estoque ou necessidade de novas ordens.

Essa visibilidade aumenta a capacidade de preparação da operação.

Redução de rupturas de materiais

Ruptura acontece quando um item necessário não está disponível no momento em que deveria ser utilizado.

Quando o planejamento considera demanda, estoque, ordens abertas e prazos de reposição, possíveis faltas podem ser identificadas antecipadamente.

Isso permite que a empresa aja antes que o problema afete diretamente uma ordem de produção.

A redução de rupturas contribui para diminuir interrupções, atrasos e mudanças emergenciais no cronograma industrial.

Menor excesso de estoque

Outro benefício está relacionado à redução de materiais adquiridos antes da necessidade.

Sem uma visão clara das demandas futuras, empresas podem adotar estoques elevados como forma de proteção contra possíveis faltas.

O MRP permite uma abordagem mais estruturada ao relacionar as compras e fabricações às datas reais de consumo previstas.

Isso não significa eliminar estoques de segurança, mas utilizar parâmetros mais coerentes com o comportamento da demanda e com os prazos de abastecimento.

Com isso, torna-se possível reduzir volumes desnecessários e melhorar o aproveitamento dos recursos financeiros.

Melhoria na programação das compras

Ao visualizar necessidades futuras, compras consegue planejar as aquisições com maior antecedência.

Isso reduz a dependência de pedidos emergenciais e melhora a organização das datas de entrega.

Também permite acompanhar materiais com prazos longos de fornecimento antes que se tornem um problema para a operação.

Uma programação mais previsível pode contribuir ainda para negociações mais organizadas com fornecedores, pois a empresa possui maior clareza sobre volumes e períodos esperados de abastecimento.

Maior controle dos prazos

O planejamento relaciona cada necessidade a uma data.

Por isso, a empresa consegue saber quando determinado componente deverá estar disponível e quando sua ordem precisa ser iniciada.

Essa lógica cria maior visibilidade sobre atrasos e riscos.

Se uma ordem possui recebimento previsto depois da data em que o material será necessário, a situação pode ser identificada antes do impacto no processo produtivo.

Melhor sincronização das etapas produtivas

Produtos complexos podem exigir várias etapas de fabricação.

Uma peça precisa estar pronta antes de formar um subconjunto, que por sua vez deve estar disponível antes da montagem do produto acabado.

Ao calcular as necessidades por níveis e datas, o Planejamento das Necessidades de Materiais MRP ajuda a sincronizar essas etapas.

Esse encadeamento permite que componentes produzidos internamente sejam programados de acordo com as necessidades das operações seguintes.

Identificação antecipada de restrições

Outra vantagem importante é a possibilidade de identificar materiais que podem limitar a execução do plano produtivo.

Uma restrição pode surgir devido à falta de estoque, atraso de fornecedor, lead time elevado ou quantidade insuficiente em uma ordem já programada.

Quando esses riscos aparecem antecipadamente, os responsáveis pelo planejamento podem avaliar alternativas antes que a situação se transforme em uma interrupção real.

Essa visibilidade é particularmente relevante em cadeias produtivas com muitos componentes e diferentes prazos de abastecimento.

Maior confiabilidade para a tomada de decisões

O MRP reúne informações de demanda, produção, estoques e abastecimento em uma lógica integrada.

Quando os dados utilizados são precisos e os parâmetros estão corretamente configurados, a empresa consegue tomar decisões com uma visão mais ampla das consequências de cada alteração.

Um aumento no plano produtivo, por exemplo, pode ser avaliado considerando não apenas a capacidade desejada de produção, mas também os materiais adicionais que serão necessários.

Da mesma forma, um atraso de fornecedor pode ser analisado em relação às ordens que dependem daquele componente.

Assim, o planejamento deixa de ser apenas uma forma de calcular compras e passa a fornecer informações relevantes para organizar prioridades, antecipar riscos e coordenar melhor produção e abastecimento.

Quais são as limitações e os principais desafios do MRP?

Embora o Planejamento das Necessidades de Materiais MRP seja uma ferramenta importante para organizar o abastecimento e apoiar a programação industrial, sua eficiência depende diretamente da qualidade das informações utilizadas. O sistema trabalha com dados de demanda, estoque, estrutura de produtos, prazos e parâmetros de reposição. Quando essas informações não correspondem à realidade, os resultados também podem se tornar inadequados.

Por esse motivo, utilizar o MRP não significa eliminar incertezas da operação. O método ajuda a organizar decisões e antecipar necessidades, mas exige disciplina na manutenção dos dados e acompanhamento constante das condições produtivas.

Dependência da qualidade dos dados cadastrados

Um dos principais desafios do MRP é sua forte dependência da qualidade dos cadastros.

O sistema realiza cálculos com base nas informações disponíveis. Se os dados estiverem incorretos, incompletos ou desatualizados, o planejamento poderá recomendar quantidades ou datas incompatíveis com a necessidade real da empresa.

Entre os dados que exigem atenção estão códigos de materiais, unidades de medida, estruturas de produtos, saldos de estoque, prazos de reposição, lotes mínimos e pedidos em aberto.

Por isso, a confiabilidade do planejamento começa antes do processamento dos cálculos: ela depende da manutenção adequada das informações utilizadas.

Erros na lista de materiais

A lista de materiais determina quais componentes e quantidades são necessários para fabricar cada produto.

Se a estrutura apresentar erros, o cálculo das necessidades será afetado diretamente.

Um componente ausente pode deixar de ser comprado. Uma quantidade cadastrada incorretamente pode gerar falta ou excesso de material. Itens duplicados também podem fazer com que uma necessidade seja calculada mais de uma vez.

Esse problema tende a ganhar proporções maiores em produtos com vários níveis, porque uma inconsistência em um subconjunto pode afetar todas as ordens relacionadas a ele.

Revisões técnicas e controle das alterações realizadas nos produtos são fundamentais para manter essas estruturas confiáveis.

Saldos de estoque diferentes da realidade

Outro desafio frequente ocorre quando o saldo registrado não corresponde à quantidade fisicamente disponível.

Imagine que o sistema indique 1.000 unidades de determinado componente, enquanto o estoque real possui apenas 700. O planejamento poderá considerar as 1.000 unidades disponíveis e deixar de gerar uma reposição necessária.

O problema contrário também pode acontecer. Se existem fisicamente mais materiais do que os registros indicam, novas compras podem ser realizadas sem necessidade.

Diferenças de estoque podem ser provocadas por movimentações não registradas, perdas, erros de apontamento, devoluções ou problemas durante recebimentos e separações.

Quanto maior a precisão do estoque, maior tende a ser a confiabilidade do Planejamento das Necessidades de Materiais MRP.

Lead times desatualizados

O prazo de reposição determina quando uma ordem precisa ser iniciada para que determinado material esteja disponível na data necessária.

Por isso, lead times incorretos podem comprometer a programação mesmo quando as quantidades calculadas estão certas.

Se o cadastro informar que um fornecedor entrega em dez dias, mas o prazo real passou para vinte, uma ordem poderá ser liberada tarde demais.

Também é importante revisar os tempos de fabricação interna. Alterações de processo, disponibilidade de máquinas e novas etapas produtivas podem modificar o tempo necessário para que determinado item fique pronto.

Esses prazos devem refletir, na medida do possível, a realidade atual da operação.

Previsões de demanda imprecisas

O planejamento também pode ser afetado por mudanças ou erros nas projeções de demanda.

Quando a quantidade prevista é muito superior ao consumo real, materiais podem ser adquiridos ou fabricados sem necessidade imediata, aumentando o estoque.

Quando a demanda é subestimada, existe o risco de os componentes disponíveis não serem suficientes para atender ao aumento da produção.

Nenhuma previsão elimina completamente a incerteza. Por isso, o processo precisa ser atualizado conforme novas informações de mercado e novas necessidades produtivas surgem.

Mudanças frequentes no plano de produção

Alterações constantes na programação podem gerar uma sequência de replanejamentos.

Se uma ordem é antecipada, os materiais relacionados podem precisar chegar antes. Se é adiada, determinadas compras também podem precisar ser reprogramadas.

Quando essas alterações acontecem em alta frequência, prioridades podem mudar rapidamente, aumentando a complexidade da gestão das ordens.

É importante definir critérios para avaliar quais mudanças realmente precisam ser executadas e quais podem ser absorvidas pelo planejamento existente.

Atrasos de fornecedores e fatores externos

Mesmo um planejamento corretamente estruturado está sujeito a situações que não dependem diretamente da empresa.

Fornecedores podem atrasar entregas, transportes podem sofrer interrupções e determinados materiais podem ficar temporariamente indisponíveis.

O MRP pode indicar que uma ordem deveria chegar em determinada data, mas não garante que essa previsão será cumprida.

Por isso, materiais críticos precisam de acompanhamento adicional, principalmente quando possuem prazos longos de reposição ou poucas alternativas de fornecimento.

Capacidade de materiais não significa capacidade produtiva

Outra limitação importante é a diferença entre disponibilidade de materiais e capacidade efetiva de produção.

Ter todas as matérias-primas necessárias não significa automaticamente que a empresa conseguirá fabricar o volume programado no período desejado.

Máquinas, mão de obra disponível, ferramentas, espaço produtivo e restrições operacionais também influenciam a capacidade.

O planejamento de materiais precisa, portanto, trabalhar em conjunto com outras análises do processo industrial.

Como implementar e melhorar um processo de MRP?

A implementação eficiente do Planejamento das Necessidades de Materiais MRP começa pela organização das informações utilizadas no cálculo.

Antes de buscar resultados mais precisos, a empresa precisa garantir que seus cadastros, estruturas e registros operacionais representem adequadamente a realidade da produção.

Organize e padronize o cadastro de materiais

O primeiro passo é estabelecer critérios claros para o cadastro dos itens.

Cada material deve possuir identificação única, descrição compreensível, unidade de medida correta e parâmetros de planejamento adequados.

A padronização reduz duplicidades e facilita a integração das informações entre estoque, produção e compras.

Também é importante estabelecer regras para criação, alteração e desativação de códigos, evitando que materiais antigos ou incorretos continuem sendo considerados nos cálculos.

Revise as estruturas dos produtos

As listas de materiais precisam ser revisadas para garantir que representem corretamente a composição utilizada na fabricação.

Essa verificação deve considerar componentes, quantidades, unidades de medida, subconjuntos e níveis da estrutura.

Sempre que ocorrer uma alteração de engenharia, a atualização precisa chegar ao planejamento antes que novas ordens sejam calculadas com base na configuração anterior.

Aumente a precisão dos saldos de estoque

A confiabilidade do estoque pode ser melhorada por meio de processos bem definidos de recebimento, movimentação, consumo e inventário.

Entradas e saídas precisam ser registradas corretamente para que o saldo disponível utilizado nos cálculos esteja próximo da quantidade física.

Inventários rotativos podem ajudar a identificar divergências antes que elas se acumulem.

Materiais de maior valor ou criticidade podem receber atenção especial, considerando o impacto que uma diferença pode causar sobre o plano produtivo.

Defina corretamente os lead times

Os prazos de compra e fabricação devem ser baseados em informações realistas.

Para itens adquiridos, é importante acompanhar o desempenho dos fornecedores e verificar se os tempos cadastrados continuam compatíveis com o histórico das entregas.

Para componentes internos, os prazos precisam considerar as etapas necessárias até que o material esteja efetivamente disponível para utilização.

Esses parâmetros devem ser revisados periodicamente, principalmente quando ocorrem mudanças importantes nos processos ou no fornecimento.

Configure políticas e tamanhos de lote

Cada material pode exigir uma política diferente de reposição.

Alguns itens podem ser planejados exatamente conforme a necessidade. Outros precisam respeitar lotes mínimos, quantidades fixas ou múltiplos de compra.

Essas regras devem ser configuradas de forma coerente para evitar ordens impraticáveis ou volumes desnecessariamente altos.

A escolha também deve considerar custos de aquisição, frequência das ordens, capacidade de armazenamento e comportamento do consumo.

Estabeleça níveis adequados de estoque de segurança

O estoque de segurança deve ser utilizado com critérios.

Materiais com alto risco de atraso, consumo variável ou grande impacto sobre a produção podem exigir margens maiores. Já itens de reposição rápida e comportamento previsível podem demandar níveis menores.

Definir a mesma política para todos os componentes pode aumentar o estoque sem oferecer uma proteção proporcional.

A revisão periódica desses parâmetros ajuda a manter equilíbrio entre disponibilidade e capital imobilizado.

Mantenha pedidos e ordens atualizados

Pedidos de compra e ordens produtivas precisam refletir sua situação real.

Se um fornecedor alterar a data prevista de entrega, essa informação deve ser atualizada. Da mesma forma, ordens concluídas, canceladas ou reprogramadas precisam ser registradas.

Caso contrário, o planejamento poderá considerar recebimentos que não acontecerão na data indicada.

A atualização constante reduz distorções e permite que novas necessidades sejam calculadas com informações mais confiáveis.

Defina responsáveis pela qualidade das informações

Uma melhoria importante é estabelecer responsabilidades claras para cada conjunto de dados.

A empresa pode definir quem mantém estruturas de produtos, quem atualiza parâmetros de compras, quem acompanha estoques e quem valida alterações no planejamento.

Isso reduz a possibilidade de informações ficarem sem revisão porque nenhuma área assumiu claramente sua manutenção.

Crie processos para tratar exceções

Nem toda recomendação gerada pelo sistema precisa ser executada automaticamente.

Ordens antecipadas, atrasos, quantidades muito superiores ao padrão ou alterações significativas precisam ser avaliadas.

Criar critérios para identificar essas exceções permite que a equipe concentre atenção nas situações com maior impacto.

Assim, o Planejamento das Necessidades de Materiais MRP pode funcionar como base de cálculo e organização, enquanto decisões mais sensíveis continuam recebendo análise operacional.

Acompanhe indicadores e revise os parâmetros

A melhoria do processo depende de acompanhamento contínuo.

Indicadores podem mostrar a precisão dos estoques, frequência de faltas de materiais, volume de ordens emergenciais, desempenho de fornecedores, quantidade de reprogramações e níveis de estoque.

Essas informações ajudam a identificar onde o planejamento está apresentando maior dificuldade.

O objetivo é encontrar um equilíbrio entre disponibilidade de materiais, cumprimento dos prazos e quantidade armazenada. Para isso, estruturas, lead times, estoques de segurança, políticas de lote e demais parâmetros precisam ser revisados periodicamente conforme a operação evolui.

Perguntas frequentes

MRP significa Material Requirements Planning ou Planejamento das Necessidades de Materiais. É um método utilizado para calcular quais materiais serão necessários, em quais quantidades e em quais períodos.

Sua principal função é garantir que matérias-primas e componentes estejam disponíveis no momento necessário para atender ao planejamento da produção.

Entre as principais estão demanda, plano mestre de produção, lista de materiais, estoque disponível, recebimentos programados, lead times e regras de lote.

A necessidade bruta representa o total de um material exigido pela produção. A necessidade líquida considera estoque disponível, recebimentos programados e outros parâmetros para determinar quanto ainda precisa ser providenciado.

O método permite programar compras e fabricações de acordo com as necessidades futuras, reduzindo aquisições antecipadas e evitando a manutenção de quantidades muito superiores ao consumo previsto.

Você também pode gostar

Outros artigos da mesma categoria.

Quer ver o IndústriaPro na prática?

Agende uma demonstração e alinhe PCP, estoque e fiscal ao processo da sua planta.
