O que é Planejamento das Necessidades de Materiais (MRP)?
O Planejamento das Necessidades de Materiais MRP é uma metodologia utilizada para calcular quais matérias-primas, componentes e insumos serão necessários para atender à produção dentro de determinados prazos. A sigla vem do inglês Material Requirements Planning e representa uma forma estruturada de transformar a demanda por produtos acabados em necessidades específicas de materiais.
Na prática, o método ajuda a responder três perguntas fundamentais para a operação: o que será necessário, em qual quantidade e em que momento cada item deverá estar disponível. Essa lógica permite organizar melhor as decisões de compra, fabricação e reposição, reduzindo a dependência de ações emergenciais.
O principal objetivo do Planejamento das Necessidades de Materiais MRP é garantir disponibilidade suficiente para a produção sem manter volumes excessivos armazenados. Isso exige equilíbrio. Ter material de menos pode interromper processos e atrasar entregas, enquanto manter quantidades acima do necessário aumenta custos de armazenagem, ocupa espaço e imobiliza capital.
Por esse motivo, o MRP não deve ser entendido apenas como uma ferramenta para verificar o que existe no estoque. Ele trabalha com uma visão futura da operação, considerando o que será produzido e quais materiais serão necessários para cumprir essa programação.
Como o MRP conecta demanda, produção, compras e estoque?
Uma das principais características do MRP é integrar informações que normalmente estão espalhadas entre diferentes etapas da operação. A demanda indica quanto será necessário produzir. A programação de produção informa quando os produtos deverão estar disponíveis. A estrutura de materiais mostra quais componentes são utilizados em cada item. O estoque indica o que já está disponível.
A partir dessas informações, torna-se possível calcular o que ainda precisa ser comprado ou fabricado.
Imagine uma empresa que precisa produzir determinada quantidade de um equipamento. Cada unidade utiliza diferentes peças, componentes e matérias-primas. Em vez de solicitar todos esses itens de maneira isolada, o sistema de planejamento parte da quantidade final prevista e calcula as necessidades de cada componente de acordo com sua participação na estrutura do produto.
Esse relacionamento proporciona mais coerência entre produção e abastecimento. As compras deixam de ser realizadas somente quando um material está próximo de acabar e passam a considerar a programação futura.
Também é possível avaliar materiais que já estão encomendados, itens que estão em processo de fabricação e quantidades reservadas para outras ordens. Dessa maneira, a necessidade real pode ser diferente da quantidade inicialmente identificada pela produção.
Qual é a diferença entre controlar estoque e planejar necessidades?
Controle e planejamento são atividades relacionadas, mas possuem objetivos diferentes.
O controle de estoque mostra principalmente a situação atual dos materiais. Ele permite saber quantas unidades estão disponíveis, quais produtos tiveram movimentações, quais itens estão armazenados e quais apresentam níveis reduzidos.
Já o Planejamento das Necessidades de Materiais MRP utiliza essas informações para projetar o futuro. O foco não está apenas no saldo existente, mas na capacidade desse saldo de atender às demandas previstas.
Um determinado componente, por exemplo, pode apresentar uma quantidade aparentemente suficiente hoje. Porém, se houver várias ordens de produção previstas para as próximas semanas, esse saldo pode não ser suficiente para atender todos os compromissos.
É justamente essa diferença de perspectiva que torna o planejamento importante. Em vez de reagir somente à falta de um item, a empresa consegue identificar previamente quando determinada quantidade deverá ser reposta.
Essa antecipação também favorece uma programação mais organizada das compras. Quando as necessidades são conhecidas com antecedência, há mais tempo para negociar prazos, organizar entregas e reduzir solicitações urgentes.
Por que planejar materiais com antecedência reduz incertezas?
A produção depende de uma sequência coordenada de atividades. Quando um único componente não está disponível no momento necessário, toda essa sequência pode ser afetada.
O planejamento antecipado reduz esse risco porque permite observar necessidades futuras antes que elas se transformem em problemas operacionais.
Ao analisar demanda, estoque e prazos de reposição de forma conjunta, a empresa consegue identificar possíveis faltas com antecedência. Isso cria uma janela maior para tomar decisões, ajustar pedidos ou reorganizar a programação.
Outro benefício é a redução da variabilidade causada por decisões feitas apenas com base no curto prazo. Sem uma programação estruturada, compras emergenciais podem se tornar frequentes, aumentando custos e dificultando a organização dos fornecedores.
O planejamento também melhora a visibilidade sobre materiais críticos. Componentes com prazos longos de entrega, poucos fornecedores ou grande impacto sobre a produção podem receber acompanhamento prioritário.
Onde o MRP é mais utilizado?
O Planejamento das Necessidades de Materiais MRP é especialmente relevante em empresas que trabalham com produção estruturada e utilizam diversos componentes para fabricar um produto final.
Indústrias de máquinas, equipamentos, móveis, eletrônicos, autopeças, produtos químicos, alimentos processados e diferentes segmentos de manufatura podem utilizar essa metodologia para organizar suas necessidades.
Sua aplicação tende a ser ainda mais importante quando um produto possui vários níveis de componentes. Um equipamento pode depender de subconjuntos que, por sua vez, utilizam outras peças e matérias-primas.
Nessas situações, calcular manualmente todas as necessidades pode se tornar complexo. O MRP organiza essa relação de dependência e permite que a demanda do produto final seja desdobrada em quantidades específicas para cada nível da estrutura.
Também pode ser utilizado em ambientes de produção sob encomenda, produção repetitiva ou operações que trabalham com programação periódica, desde que exista uma estrutura definida dos materiais utilizados.
Qual é a relação entre materiais disponíveis e cumprimento da produção?
Uma programação de produção somente pode ser cumprida quando os recursos necessários estão disponíveis no momento adequado. Por isso, disponibilidade de materiais e cumprimento dos planos estão diretamente relacionados.
Não basta possuir determinado componente em algum momento. Ele precisa estar disponível exatamente quando a ordem de produção exigir seu consumo.
Se um material chegar depois da data prevista, pode ocorrer atraso mesmo que sua compra tenha sido realizada. Por esse motivo, o planejamento considera não apenas quantidade, mas também tempo.
Essa dimensão temporal é um dos pontos mais importantes da metodologia. Cada necessidade precisa ser relacionada ao momento em que ocorrerá o consumo e ao prazo necessário para reposição.
Quando essa lógica é aplicada corretamente, compras e produção podem trabalhar de maneira mais sincronizada.
Como funciona o MRP no planejamento de materiais?
O funcionamento começa com a identificação do que deverá ser produzido em determinado horizonte de tempo. Essa informação normalmente está associada à programação da produção e às necessidades de atendimento da demanda.
Depois disso, é necessário identificar quais materiais fazem parte de cada produto e em quais quantidades são utilizados.
A estrutura do produto permite converter a necessidade de itens acabados em necessidades de componentes. Se uma unidade utiliza duas peças de determinado componente e a programação prevê cem unidades, a necessidade inicial desse componente será calculada a partir dessa relação.
No entanto, esse valor ainda não representa necessariamente uma compra.
O próximo passo consiste em verificar quanto já existe disponível. Também são avaliados materiais que possuem recebimentos previstos, pedidos de compra em aberto ou ordens de produção programadas.
Essa análise evita solicitar novamente itens que já estarão disponíveis no período necessário.
Como são calculadas as necessidades líquidas?
Depois que a necessidade total de um material é identificada, o planejamento compara essa quantidade com os recursos já disponíveis ou programados.
O objetivo é encontrar a chamada necessidade líquida, ou seja, aquilo que realmente precisa ser adquirido ou produzido.
Se uma operação necessita de 500 unidades de um componente, possui 200 unidades disponíveis e receberá outras 100 antes da data de consumo, a quantidade adicional necessária será menor que a demanda inicial.
Esse processo evita que toda necessidade bruta seja automaticamente transformada em um novo pedido.
Também podem ser considerados parâmetros como estoque de segurança, lotes mínimos e múltiplos de compra. Por isso, a quantidade final sugerida pode variar de acordo com as regras definidas para cada material.

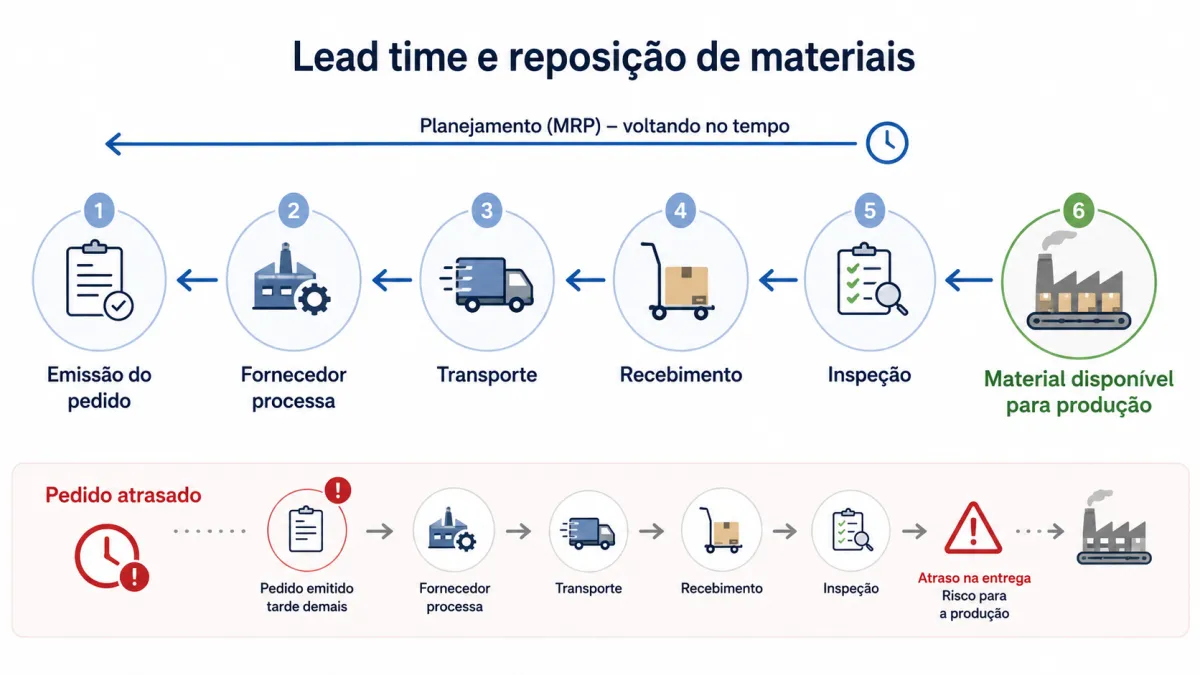

Como são definidas as datas de compra e produção?
Depois de identificar quanto será necessário, o Planejamento das Necessidades de Materiais MRP determina quando as ordens devem ser liberadas.
Para isso, utiliza o prazo necessário para comprar ou fabricar cada item.
Se um componente precisa estar disponível em determinada data e seu fornecedor exige dez dias para entrega, a solicitação deve ser liberada antes desse período. O mesmo princípio vale para materiais produzidos internamente.
Essa programação retroativa é essencial para evitar que um pedido seja realizado apenas na data em que o item já deveria estar disponível.
Quanto maiores forem os prazos de reposição, maior será a necessidade de antecipação.
O que acontece quando demanda, estoque ou prazos mudam?
O planejamento de materiais não é um cálculo definitivo. Ele precisa acompanhar as mudanças da operação.
Uma nova demanda pode aumentar as necessidades. O cancelamento de uma ordem pode reduzi-las. Uma entrega antecipada pode melhorar a disponibilidade, enquanto o atraso de um fornecedor pode gerar uma possível falta futura.
Quando essas informações mudam, os cálculos devem ser atualizados para refletir a nova situação.
Esse processo permite revisar quantidades, prioridades e datas planejadas. Uma ordem que anteriormente precisava ser liberada imediatamente pode deixar de ser necessária, enquanto outro material pode se tornar prioritário.
Por isso, a qualidade do planejamento depende diretamente da atualização das informações utilizadas. Estoques incorretos, prazos desatualizados ou ordens antigas ainda registradas podem gerar recomendações distorcidas e comprometer a precisão das decisões de abastecimento.
Quais informações são necessárias para calcular o MRP?
Para que o Planejamento das Necessidades de Materiais MRP gere resultados confiáveis, é fundamental que os dados utilizados no cálculo estejam completos, atualizados e coerentes com a realidade da operação. O método depende diretamente da qualidade das informações relacionadas à produção, aos estoques, às compras e aos prazos de abastecimento.
Em termos simples, o cálculo precisa saber o que será produzido, quais materiais serão necessários, quanto já existe disponível, o que está previsto para chegar e em qual momento cada item deverá estar disponível.
Quando alguma dessas informações está incorreta, o planejamento pode indicar compras desnecessárias, deixar de apontar uma falta futura ou programar uma ordem para uma data inadequada.
Por isso, antes de analisar os resultados do sistema, é importante compreender quais dados alimentam o processo.
Plano Mestre de Produção (MPS)
O Plano Mestre de Produção, conhecido pela sigla MPS, determina quais produtos deverão ser fabricados, em quais quantidades e dentro de quais períodos.
Ele funciona como uma das principais referências do cálculo porque transforma a demanda prevista em uma programação objetiva de produção.
Se a empresa planeja fabricar determinado produto em uma data específica, o sistema utiliza essa informação para calcular quais componentes serão necessários antes desse período.
Quanto mais confiável for o MPS, maior tende a ser a precisão do planejamento de materiais.
Alterações frequentes e não controladas na programação podem provocar mudanças sucessivas nas necessidades, nas datas de compra e nas prioridades de abastecimento.
Lista de Materiais (BOM)
A Lista de Materiais, também chamada de BOM, representa a estrutura técnica de cada produto.
Ela mostra quais matérias-primas, peças, componentes e subconjuntos são necessários para fabricar uma unidade do item final.
Além de identificar os materiais, a BOM informa a quantidade necessária de cada componente e sua posição dentro da estrutura produtiva.
Essa informação é essencial porque o sistema precisa desmembrar a demanda do produto acabado em necessidades específicas de materiais.
Se um equipamento utiliza quatro unidades de determinado componente e a produção planejada é de 200 equipamentos, essa relação será utilizada para calcular a necessidade correspondente.
Uma estrutura desatualizada pode gerar distorções importantes, principalmente quando houve alteração de engenharia, substituição de materiais ou mudança de consumo.
Saldo atual de estoque
Outro dado fundamental é o saldo disponível de cada item.
O sistema precisa saber quanto existe fisicamente e quanto dessa quantidade pode realmente ser utilizado para atender às necessidades futuras.
Essa distinção é importante porque um estoque elevado não significa necessariamente que todo o volume esteja livre para uso.
Parte do material pode estar comprometida com outras ordens, separada para determinada produção ou indisponível por algum motivo operacional.
A precisão do saldo influencia diretamente o cálculo da quantidade que ainda precisará ser adquirida ou fabricada.
Estoque reservado ou comprometido
Além do saldo físico, é necessário considerar materiais que já possuem destino definido.
Um item pode estar registrado no estoque, mas reservado para uma ordem de produção futura.
Se essa quantidade for tratada como disponível para uma nova necessidade, o planejamento pode superestimar a capacidade de atendimento.
Por isso, as reservas precisam estar corretamente registradas.
Essa separação permite calcular o saldo realmente utilizável e reduz o risco de um mesmo material ser considerado disponível para necessidades diferentes.
Pedidos de compra em aberto
Os pedidos de compra ainda não recebidos também entram no cálculo.
Eles representam materiais que ainda não estão fisicamente disponíveis, mas possuem chegada prevista.
O sistema considera essas entradas futuras para evitar novas compras desnecessárias.
No entanto, a data de entrega precisa ser confiável.
Se um pedido estiver registrado para determinada semana, mas o fornecedor tiver comunicado um atraso e essa informação não for atualizada, o planejamento poderá considerar uma disponibilidade que não acontecerá no momento esperado.
Por isso, acompanhar pedidos em aberto é tão importante quanto conhecer o estoque atual.
Ordens de produção em andamento
Materiais fabricados internamente também podem possuir ordens já liberadas ou em processo.
Essas ordens representam entradas futuras de estoque.
Durante o cálculo, é necessário verificar quais quantidades estão sendo produzidas, quais etapas ainda faltam e qual é a data prevista de conclusão.
Uma ordem que aparece como aberta, mas já foi concluída ou cancelada, pode gerar informações incorretas.
Da mesma forma, uma ordem atrasada precisa ter sua previsão revisada para que o sistema não considere uma entrada em uma data que já não é mais possível.
Lead time de compras e fabricação
O lead time indica quanto tempo é necessário para comprar ou produzir determinado material.
Esse prazo influencia diretamente a data em que uma ordem deve ser liberada.
Se um componente precisa estar disponível daqui a 20 dias e o prazo médio de fornecimento é de 15 dias, a compra deve ser planejada com antecedência suficiente para respeitar esse intervalo.
Na fabricação interna, o mesmo raciocínio é aplicado.
O sistema precisa considerar o tempo necessário para produzir, movimentar e disponibilizar o item.
Lead times incorretos podem provocar pedidos antecipados demais, aumentando estoques, ou liberações tardias, elevando o risco de falta.
Tamanhos mínimos e múltiplos de lote
Nem sempre a quantidade calculada pode ser comprada ou produzida exatamente como foi identificada.
Alguns fornecedores trabalham com pedidos mínimos. Outros exigem múltiplos específicos.
Um material pode ter necessidade líquida de 130 unidades, por exemplo, mas ser comercializado somente em caixas de 50 unidades.
Nesse caso, o planejamento deverá ajustar a quantidade à política de lote cadastrada.
Esses parâmetros são importantes porque aproximam o cálculo das condições reais de compra e fabricação.
Estoque de segurança
O estoque de segurança representa uma quantidade adicional mantida para absorver determinadas variações de demanda, atrasos ou oscilações no abastecimento.
Ele também pode ser considerado no cálculo das necessidades.
Se a empresa deseja manter um nível mínimo de proteção, o sistema precisa preservar essa quantidade antes de considerar o saldo disponível para novas demandas.
Entretanto, esse parâmetro deve ser definido com critérios.
Valores excessivos podem elevar o estoque de forma desnecessária, enquanto níveis muito baixos podem não oferecer proteção suficiente.
Calendário produtivo e datas de necessidade
O planejamento também depende do calendário utilizado pela operação.
Dias úteis, finais de semana, feriados, períodos de manutenção e outras restrições podem interferir nas datas de produção e recebimento.
Além disso, cada necessidade precisa estar vinculada a um momento específico.
Não basta saber que determinado material será utilizado. É necessário identificar quando ele deverá estar disponível.
Essa dimensão temporal permite programar compras e ordens com maior precisão.
Políticas de reposição e parâmetros dos materiais
Cada item pode possuir regras específicas de abastecimento.
Alguns materiais são comprados sob demanda. Outros seguem lotes definidos, níveis mínimos ou critérios específicos de reposição.
Essas políticas precisam estar configuradas corretamente para que o sistema gere recomendações coerentes.
Parâmetros como lote mínimo, múltiplo, estoque de segurança, prazo de entrega e tipo de reposição influenciam diretamente as sugestões de compra e fabricação.
Por que a qualidade dos dados interfere tanto no resultado?
O cálculo pode ser tecnicamente correto e, mesmo assim, produzir recomendações inadequadas quando os dados de entrada estão incorretos.
Uma Lista de Materiais desatualizada pode indicar componentes que já não são utilizados. Um saldo de estoque incorreto pode esconder uma necessidade de compra. Um lead time desatualizado pode fazer com que uma ordem seja liberada tarde demais.
Por isso, a confiabilidade do Planejamento das Necessidades de Materiais MRP depende de rotinas de revisão e atualização.
Cadastros, estoques, pedidos, ordens e prazos precisam refletir o cenário real da operação.
MPS, BOM e estoque: os três pilares do cálculo do MRP
Embora várias informações participem do processo, três conjuntos de dados formam a base principal: Plano Mestre de Produção, Lista de Materiais e registros de estoque.
Eles respondem, respectivamente, ao que precisa ser produzido, quais materiais serão necessários e o que já está disponível para atender à demanda.
Plano Mestre de Produção: o que deverá ser produzido?
O MPS apresenta a programação dos produtos acabados.
Ele define quais itens serão fabricados, em quais quantidades e em quais datas deverão estar disponíveis.
Essa programação funciona como ponto de partida do cálculo.
Se a demanda determina a fabricação de 500 unidades de um produto em determinado período, o sistema utiliza essa quantidade para iniciar o desdobramento das necessidades.
As datas também são fundamentais, porque definem quando os componentes precisarão estar disponíveis.
Lista de Materiais: como a demanda é desdobrada?
Depois de identificar o que será produzido, o sistema consulta a BOM.
A estrutura mostra todos os componentes utilizados no produto e a quantidade necessária de cada um.
Ela também pode possuir diferentes níveis.
Um produto acabado pode utilizar subconjuntos, e esses subconjuntos podem depender de outras peças e matérias-primas.
O cálculo percorre essa estrutura para transformar a demanda do produto final em necessidades para cada nível da fabricação.
Esse processo é conhecido como explosão das necessidades de materiais.
Registros de estoque: o que já está disponível?
Depois que as necessidades são calculadas, é necessário verificar quanto de cada item já existe ou estará disponível.
Os registros de estoque incluem saldo atual, quantidades reservadas, recebimentos previstos, ordens em andamento e níveis de segurança definidos.
A partir dessas informações, é possível evitar solicitações duplicadas e calcular apenas o volume adicional necessário.
O objetivo não é comprar tudo o que aparece na estrutura do produto, mas identificar o que falta para atender às necessidades programadas.
Como MPS, BOM e estoque trabalham juntos?
Os três pilares funcionam de forma integrada.
O MPS informa que determinado produto precisa estar pronto em uma data. A BOM mostra quais materiais e quantidades serão necessários para fabricá-lo. Os registros de estoque revelam quanto desses materiais já está disponível ou possui entrada prevista.
A combinação dessas informações permite transformar uma necessidade de produto acabado em uma programação detalhada de componentes.
Assim, a demanda deixa de ser tratada apenas como uma quantidade final e passa a gerar necessidades específicas ao longo do tempo.
Esse relacionamento é o que permite ao MRP definir com maior precisão o que comprar, o que produzir e quando cada ação deverá acontecer.
Necessidade bruta, estoque disponível e necessidade líquida
Para compreender como o Planejamento das Necessidades de Materiais MRP transforma a demanda em ordens de compra ou produção, é importante diferenciar três conceitos: necessidade bruta, estoque disponível e necessidade líquida. Eles representam etapas distintas do cálculo e ajudam a determinar quanto realmente precisa ser reposto em cada período.
A necessidade bruta corresponde à quantidade total de um material exigida pela programação antes de considerar o que já existe em estoque ou o que está previsto para chegar. Ela é formada a partir das ordens de produção, da estrutura dos produtos e das quantidades planejadas.
Se determinado produto utiliza cinco unidades de um componente e a programação prevê a fabricação de 100 unidades, a necessidade bruta desse componente será de 500 unidades, desconsiderando inicialmente qualquer saldo disponível.
Esse valor representa a demanda total gerada naquele período, mas ainda não significa que a empresa precise comprar ou produzir toda essa quantidade.
O que é estoque disponível projetado?
O estoque disponível projetado representa a quantidade que deverá permanecer disponível ao longo do tempo após considerar entradas e saídas previstas.
Ele não analisa apenas o saldo atual. Seu objetivo é mostrar como esse saldo pode se comportar nos próximos períodos de acordo com as necessidades programadas.
Uma empresa pode ter 1.000 unidades de determinado material hoje, mas possuir ordens futuras que consumirão 800 unidades nos próximos dias. Nesse cenário, considerar apenas o saldo físico criaria uma percepção incorreta de disponibilidade.
A projeção permite antecipar essa redução e identificar quando uma nova reposição será necessária.
Esse acompanhamento período a período é essencial para evitar decisões baseadas somente na fotografia atual do estoque.
Saldo físico e saldo realmente disponível são a mesma coisa?
Não. Essa diferença é um dos pontos mais importantes no planejamento de materiais.
O saldo físico mostra quanto existe registrado ou armazenado naquele momento. Já o saldo realmente disponível considera se essas quantidades estão livres para atender novas demandas.
Parte do estoque pode estar reservada para ordens já liberadas, comprometida com outros processos ou destinada a uma necessidade futura.
Por isso, encontrar 500 unidades no estoque não significa necessariamente possuir 500 unidades disponíveis para uma nova ordem.
Quando reservas e compromissos não são considerados, o sistema pode entender que há material suficiente e deixar de recomendar uma reposição necessária.
O que são recebimentos programados?
Recebimentos programados são quantidades que ainda não estão fisicamente disponíveis, mas possuem entrada prevista.
Podem representar pedidos de compra já emitidos ou ordens de fabricação que deverão ser concluídas em determinada data.
Esses recebimentos precisam ser incluídos no cálculo porque reduzem a quantidade adicional que precisará ser planejada.
Se existe uma necessidade de 700 unidades, há 300 disponíveis e outras 250 já foram compradas com entrega confirmada antes do consumo, a nova necessidade tende a ser calculada somente sobre o volume restante.
O ponto fundamental é a data.
Um material encomendado não deve ser considerado disponível se sua chegada estiver prevista para depois da data em que será consumido.
Como considerar materiais já encomendados?
Materiais com pedidos de compra em aberto precisam ser analisados de acordo com quantidade, prazo e situação do pedido.
O sistema verifica se aquela entrada será suficiente e se ocorrerá dentro do período necessário.
Quando o pedido está confirmado para uma data adequada, ele pode reduzir a necessidade de uma nova ordem.
Por outro lado, se houver atraso, alteração na quantidade ou mudança na programação de produção, o planejamento deverá ser recalculado.
Por isso, pedidos antigos que continuam registrados com datas incorretas podem comprometer significativamente a precisão das recomendações.
A atualização das previsões de entrega é indispensável para que o cálculo represente aquilo que realmente estará disponível.
O que é necessidade líquida?
A necessidade líquida representa aquilo que ainda falta depois de considerar os recursos disponíveis.
Em termos conceituais, o cálculo pode ser representado da seguinte forma:
Necessidade líquida = necessidade bruta + estoque de segurança − estoque disponível − recebimentos programados
A fórmula mostra que a demanda inicial não deve ser analisada isoladamente.
Primeiro, identifica-se quanto será necessário. Depois, considera-se a quantidade que deve permanecer protegida como estoque de segurança. Em seguida, são descontados os materiais disponíveis e as entradas já previstas.
O resultado indica quanto ainda precisa ser comprado ou produzido.
Essa lógica evita tanto a falta quanto a geração automática de ordens desnecessárias.
Como as necessidades são distribuídas ao longo dos períodos?
O MRP trabalha com o tempo como uma variável central.
As necessidades normalmente são organizadas por períodos, que podem ser dias, semanas ou outra unidade definida pela operação.
Em vez de indicar apenas que 2.000 unidades serão necessárias ao longo de um mês, o planejamento procura identificar quando cada parte desse volume será consumida.
Uma necessidade de 500 unidades na primeira semana e outra de 1.500 unidades na quarta semana exigem decisões diferentes de uma demanda concentrada totalmente no início do mês.
Essa distribuição permite ajustar compras e produção ao momento correto de utilização.
Também evita antecipar entradas sem necessidade, o que poderia elevar os níveis de estoque antes do momento adequado.
Por que a dimensão temporal é tão importante no MRP?
No planejamento de materiais, quantidade e data precisam ser analisadas em conjunto.
Comprar a quantidade correta na data errada ainda pode gerar problemas.
Se um componente necessário hoje chegar na próxima semana, haverá indisponibilidade mesmo que o volume adquirido esteja correto. Da mesma forma, receber um grande lote vários meses antes do consumo pode aumentar custos de armazenagem e capital imobilizado.
O objetivo é sincronizar disponibilidade e necessidade.
Por isso, o Planejamento das Necessidades de Materiais MRP não responde apenas quanto comprar ou produzir. Ele também determina quando cada ação precisa ser iniciada para que o material esteja disponível no período correto.
Lead time, lotes e estoque de segurança no planejamento
Depois de calcular a necessidade líquida, outros parâmetros interferem diretamente na quantidade e na data das ordens sugeridas.
Entre os principais estão lead time, política de lotes e estoque de segurança.
Esses elementos fazem com que o planejamento se aproxime das condições reais de fornecedores e processos produtivos.
Ignorá-los pode gerar um cálculo matematicamente correto, mas pouco aplicável à operação.
O que é lead time?
Lead time é o tempo necessário entre o início de uma ação de reposição e a disponibilidade efetiva do material.
Em compras, normalmente representa o intervalo entre a emissão do pedido e a chegada do item em condições de uso.
Na fabricação, corresponde ao período necessário para produzir e disponibilizar o componente.
Esse prazo é utilizado para calcular quando uma ordem deve ser liberada.
Se determinado material precisa estar disponível em 30 dias e seu lead time é de 12 dias, o planejamento deve considerar essa antecedência para definir a data adequada de início.
Como funciona o lead time de fornecedores?
O lead time de fornecedores inclui o prazo necessário para processamento do pedido, separação, produção quando aplicável, transporte e entrega.
Esse valor pode variar significativamente entre materiais.
Itens comprados localmente podem apresentar prazos curtos, enquanto componentes importados ou produzidos sob encomenda podem exigir semanas ou meses.
Por isso, utilizar um único prazo padrão para todos os materiais tende a reduzir a precisão do planejamento.
Idealmente, os parâmetros devem refletir o comportamento real de cada fornecedor e item.
Também é importante comparar o prazo cadastrado com o prazo efetivamente praticado ao longo do tempo.
O que é lead time interno de fabricação?
Quando o material é produzido internamente, o cálculo precisa considerar o tempo necessário para completar sua fabricação.
Esse prazo pode envolver preparação de máquinas, processamento, filas entre operações, montagem e movimentação até o local de disponibilidade.
Em estruturas com vários níveis, o tempo de fabricação dos subconjuntos também influencia a programação do produto final.
Quanto mais complexa for a estrutura produtiva, mais importante será manter esses prazos atualizados.
Inspeção, movimentação e preparação também devem ser consideradas?
Sim. O tempo necessário para disponibilizar um material não se limita ao transporte ou à fabricação principal.
Após o recebimento, o item pode precisar passar por inspeção, conferência, armazenamento ou liberação interna.
Na produção, pode haver tempo de preparação de equipamentos, movimentação entre setores ou espera antes de uma operação.
Esses períodos precisam ser considerados quando influenciam a data efetiva de disponibilidade.
Caso contrário, o sistema poderá interpretar que o material está pronto para consumo antes de realmente estar.
Quais são os impactos de lead times incorretos?
Prazos cadastrados incorretamente afetam diretamente a data de liberação das ordens.
Se o lead time estiver menor que o real, a compra ou produção poderá ser iniciada tarde demais.
Se estiver muito acima do necessário, as ordens poderão ser antecipadas excessivamente, aumentando o estoque.
Além disso, parâmetros desatualizados podem gerar falsa urgência, reprogramações frequentes e dificuldade para identificar quais materiais realmente exigem atenção.
A revisão dos tempos reais é, portanto, uma prática importante para elevar a confiabilidade do planejamento.
O que é lote mínimo de compra?
O lote mínimo corresponde à menor quantidade que pode ser comprada ou produzida em uma ordem.
Um fornecedor pode estabelecer, por exemplo, que determinado componente somente seja vendido a partir de 1.000 unidades.
Mesmo que a necessidade líquida seja de 600 unidades, a ordem precisará respeitar esse limite.
Essa diferença gera estoque adicional e deve ser considerada pelo sistema para que as recomendações sejam compatíveis com as condições comerciais.
Lote econômico e múltiplos de fornecimento
Além do lote mínimo, alguns materiais possuem múltiplos obrigatórios.
Um componente pode ser fornecido em caixas de 100 unidades. Assim, uma necessidade de 430 unidades poderá exigir uma compra de 500.
Já o lote econômico procura equilibrar custos de pedido, armazenagem e reposição para definir uma quantidade mais eficiente.
Esses parâmetros não possuem o mesmo objetivo, mas todos influenciam a quantidade final planejada.
Por isso, regras de lote mal configuradas podem gerar excesso de materiais mesmo quando a demanda está correta.
O que significa produção ou compra lote a lote?
Na política lote a lote, a quantidade planejada procura acompanhar exatamente a necessidade líquida de cada período.
Se são necessárias 250 unidades, a ordem é planejada para 250. Se no período seguinte forem necessárias outras 180, uma nova ordem é gerada para essa quantidade.
Essa abordagem reduz a formação de estoques adicionais, mas pode aumentar a frequência de pedidos ou ordens.
Sua utilização depende das características do material, custos envolvidos, capacidade produtiva e condições dos fornecedores.
Qual é a função do estoque de segurança?
O estoque de segurança funciona como uma proteção contra incertezas.
Ele pode absorver atrasos de fornecedores, variações de consumo ou diferenças entre demanda prevista e demanda realizada.
Seu objetivo não é substituir um planejamento adequado, mas criar uma margem para situações que não podem ser previstas com precisão absoluta.
A quantidade ideal depende do comportamento de cada item.
Materiais com demanda estável e fornecimento confiável podem exigir menor proteção. Itens com consumo irregular ou prazos de reposição instáveis podem necessitar de uma margem maior.
Como evitar estoques de segurança excessivos?
Definir o mesmo nível de segurança para todos os materiais normalmente não é uma boa prática.
O ideal é analisar variabilidade da demanda, criticidade do item, confiabilidade do fornecedor, tempo de reposição e impacto de uma eventual falta.
Também é importante revisar os parâmetros periodicamente.
Um material que anteriormente apresentava fornecimento instável pode passar a ter entregas mais previsíveis, permitindo redução da proteção.
Da mesma forma, um aumento na variabilidade pode justificar revisão do nível existente.
Estoques de segurança muito elevados podem mascarar problemas de planejamento e aumentar custos sem necessariamente melhorar o desempenho operacional.
Qual é a relação entre variabilidade, prazo de reposição e proteção do estoque?
Quanto maior a incerteza durante o período de reposição, maior tende a ser a necessidade de proteção.
Se a demanda varia muito e o fornecedor possui um prazo longo, existe uma janela maior para ocorrerem diferenças entre o previsto e o realizado.
Por outro lado, quando o consumo é previsível e a reposição acontece rapidamente, a operação tende a precisar de uma margem menor.
A definição adequada do estoque de segurança deve considerar essa relação.
Assim, lead time, política de lote e nível de proteção não devem ser tratados como parâmetros isolados. Eles precisam trabalhar de forma integrada para equilibrar disponibilidade, prazo e quantidade armazenada.
Principais elementos considerados no planejamento MRP
Os resultados do Planejamento das Necessidades de Materiais MRP dependem da combinação de diferentes informações relacionadas à demanda, produção, estoque e abastecimento. Cada elemento possui uma função específica no cálculo e influencia diretamente as quantidades e datas sugeridas para compra ou fabricação.
A tabela abaixo resume os principais componentes considerados durante esse processo:
| Elemento | O que representa | Impacto no planejamento |
|---|---|---|
| Demanda | Quantidade de produtos necessária em determinado período | Dá origem às necessidades de materiais e componentes |
| Plano Mestre de Produção | Quantidades e datas programadas para fabricação | Determina quando os materiais deverão estar disponíveis |
| Lista de Materiais (BOM) | Estrutura do produto e quantidade de cada componente utilizado | Permite desdobrar a demanda do produto acabado em necessidades de materiais |
| Estoque disponível | Quantidade efetivamente utilizável no momento do cálculo | Reduz o volume adicional que precisa ser comprado ou produzido |
| Recebimentos programados | Compras ou ordens de produção com entrada já prevista | Evita a criação de ordens desnecessárias para quantidades que já chegarão |
| Lead time | Tempo necessário para comprar, fabricar e disponibilizar determinado item | Define a antecedência necessária para liberar pedidos e ordens |
| Estoque de segurança | Quantidade mantida para absorver determinadas variações e incertezas | Cria uma margem de proteção contra possíveis indisponibilidades |
| Política de lote | Regra utilizada para definir a quantidade de cada ordem | Influencia volume comprado, frequência de reposição e nível de estoque |
Esses elementos não devem ser analisados de maneira isolada. A demanda pode indicar a necessidade de determinada quantidade, mas o estoque disponível e os recebimentos programados podem reduzir o volume que realmente precisa ser adquirido.
Da mesma forma, conhecer a quantidade necessária não é suficiente para garantir o abastecimento. O lead time determina quando a ordem deverá ser liberada, enquanto as políticas de lote podem modificar a quantidade final sugerida.
A integração dessas informações permite que o cálculo considere simultaneamente quanto será necessário e quando cada material deverá estar disponível, tornando o planejamento mais alinhado às necessidades reais da produção.
Como o MRP contribui para um planejamento de estoque mais preciso?
O Planejamento das Necessidades de Materiais MRP contribui para tornar a gestão de estoques mais precisa porque transforma informações de demanda e produção em necessidades organizadas por quantidade e período. Em vez de trabalhar apenas com o saldo atual dos materiais, o método procura antecipar o que será necessário nas próximas etapas da operação.
Essa visão futura ajuda a reduzir um dos principais desafios do estoque industrial: manter materiais suficientes para atender à produção sem acumular volumes muito acima da necessidade.
Quando o planejamento considera demanda, estrutura dos produtos, saldo disponível, pedidos em aberto e prazos de reposição, a empresa passa a tomar decisões de abastecimento com base em necessidades calculadas, e não apenas em percepções ou urgências.
Antecipação das necessidades futuras
Uma das principais vantagens do MRP é identificar necessidades antes que elas se transformem em falta de material.
A partir da programação da produção, o sistema consegue projetar quando cada componente será utilizado e qual quantidade deverá estar disponível naquele momento.
Isso permite visualizar possíveis faltas com antecedência suficiente para agir.
Se determinado componente possui prazo de entrega de 20 dias e será necessário daqui a 30 dias, o planejamento pode indicar previamente a necessidade de compra. Sem essa projeção, a empresa poderia perceber a falta apenas quando o estoque estivesse próximo de acabar.
Antecipar necessidades torna o abastecimento menos reativo e oferece mais tempo para organizar compras e produção interna.
Maior sincronização entre consumo e reposição
Um estoque eficiente depende do equilíbrio entre entrada e consumo.
Quando materiais chegam muito cedo, permanecem armazenados por mais tempo do que o necessário. Quando chegam tarde, podem comprometer a produção.
O Planejamento das Necessidades de Materiais MRP procura aproximar a data de reposição da data em que o item será efetivamente utilizado.
Essa sincronização ajuda a evitar tanto excesso quanto indisponibilidade.
Em vez de comprar grandes volumes apenas para criar uma margem de segurança, a operação pode programar entradas de acordo com as necessidades previstas em cada período.
Quanto maior a precisão das informações utilizadas, maior tende a ser a capacidade de alinhar compras, fabricação e consumo.
Redução de compras realizadas sem planejamento
Compras emergenciais normalmente aparecem quando uma necessidade não foi identificada com antecedência.
Além de aumentar a pressão sobre a operação, esse tipo de compra pode limitar negociações de prazo, quantidade e condições de fornecimento.
Com um planejamento estruturado, as necessidades futuras ficam visíveis antes da ocorrência da falta.
Isso permite programar pedidos dentro de uma sequência mais organizada.
Também reduz o risco de comprar materiais somente porque o saldo atual parece baixo, sem considerar recebimentos já previstos ou mudanças futuras na demanda.
Dessa forma, a decisão de compra passa a ser relacionada à necessidade real do item.
Diminuição de materiais parados
Estoque excessivo também representa um problema.
Materiais armazenados por longos períodos ocupam espaço, exigem movimentação e mantêm recursos financeiros imobilizados.
Em alguns casos, ainda existe o risco de obsolescência, deterioração ou mudança de especificação.
Ao calcular necessidades com base na programação, o MRP ajuda a evitar reposições muito superiores ao consumo previsto.
Isso não significa trabalhar com o menor estoque possível em qualquer situação, mas procurar níveis mais coerentes com a demanda e com o risco de abastecimento.
Materiais com consumo estável podem exigir uma estratégia diferente de itens críticos ou sujeitos a prazos maiores de reposição.
Prevenção da falta de matéria-prima
A ausência de um único componente pode impedir a conclusão de uma ordem inteira de produção.
Por isso, evitar rupturas é um dos objetivos centrais do planejamento.
O sistema avalia não apenas quanto existe atualmente, mas também o que será consumido, o que está comprometido e quais entradas estão previstas.
Essa visão ajuda a identificar períodos em que o saldo projetado ficará abaixo do necessário.
Quando a necessidade é detectada com antecedência, compras ou ordens internas podem ser programadas para cobrir a diferença.
A prevenção da falta depende, porém, da qualidade dos prazos e dos saldos utilizados no cálculo.
Melhor aproveitamento do capital investido em estoque
Estoque representa dinheiro aplicado em materiais que ainda serão utilizados ou transformados.
Quando os níveis são excessivos, parte desse capital permanece imobilizada sem necessidade imediata.
O planejamento mais preciso permite reduzir compras antecipadas e quantidades que não possuem consumo previsto.
Isso favorece uma utilização mais eficiente dos recursos financeiros.
Ao mesmo tempo, a redução de estoque precisa ser equilibrada com a disponibilidade necessária para a operação.
Uma política agressiva de redução que ignore prazos e incertezas pode aumentar o risco de ruptura.
Por isso, o objetivo deve ser encontrar um nível adequado, e não simplesmente eliminar estoques.
Maior previsibilidade para compras
Quando as necessidades futuras estão organizadas por período, o setor de compras consegue visualizar com maior antecedência quais materiais deverão ser adquiridos.
Essa previsibilidade melhora a organização das prioridades.
Itens com lead time maior podem ser tratados antes, enquanto materiais de reposição rápida podem ser programados mais próximos da data de consumo.
Também é possível identificar concentrações futuras de compras e distribuir melhor as atividades.
Com isso, o abastecimento deixa de depender excessivamente de solicitações urgentes e passa a seguir uma programação baseada nas necessidades da produção.
Melhor programação das ordens de produção
O planejamento de materiais também influencia diretamente a programação da fábrica.
Uma ordem somente deveria ser iniciada quando os componentes necessários estiverem disponíveis ou tiverem chegada prevista dentro do período adequado.
Ao identificar a disponibilidade dos materiais, o MRP ajuda a avaliar quais ordens possuem condições de seguir conforme o plano.
Também permite perceber antecipadamente quando um componente pode comprometer determinada programação.
Essa informação facilita ajustes antes que o problema chegue à linha de produção.
Identificação antecipada de restrições de materiais
Nem todos os itens possuem o mesmo nível de risco.
Alguns componentes apresentam prazo elevado, fornecedores limitados, consumo instável ou alta importância para o produto final.
O planejamento pode revelar futuras situações em que a quantidade disponível não será suficiente para atender às ordens previstas.
Essa identificação antecipada permite priorizar materiais críticos.
Assim, a equipe pode atuar sobre as restrições mais relevantes antes que elas provoquem atrasos.
Redução das decisões emergenciais
Quando problemas são percebidos somente no momento da produção, as alternativas disponíveis costumam ser menores.
Pode ser necessário alterar a sequência das ordens, antecipar transportes, buscar fornecedores alternativos ou interromper atividades.
Com maior previsibilidade, parte dessas decisões pode ser evitada.
O Planejamento das Necessidades de Materiais MRP oferece informações para que os ajustes ocorram antes do momento crítico.
Isso torna a operação mais organizada e reduz a dependência de intervenções urgentes.
Equilíbrio entre disponibilidade e nível de estoque
O principal desafio não é apenas reduzir estoque nem manter a maior quantidade possível.
O objetivo é possuir o material necessário, na quantidade adequada e no momento correto.
Esse equilíbrio depende de demanda, prazos, confiabilidade dos fornecedores, políticas de lote e níveis de segurança.
Quando esses fatores são considerados conjuntamente, o planejamento pode reduzir excessos sem comprometer a disponibilidade.
Quais problemas podem comprometer os resultados do MRP?
Apesar de sua capacidade de organizar as necessidades de materiais, o resultado do MRP depende diretamente das informações que alimentam o cálculo.
Dados incorretos geram recomendações incorretas.
Isso significa que um sistema bem configurado não consegue compensar completamente cadastros desatualizados, saldos imprecisos ou prazos irreais.
A confiabilidade do planejamento começa pela qualidade dos dados operacionais.
Saldos de estoque incorretos
Se o sistema registra 500 unidades de um componente, mas fisicamente existem apenas 300, o cálculo poderá considerar uma disponibilidade que não existe.
O resultado pode ser a ausência de uma ordem de reposição necessária.
O problema contrário também ocorre.
Quando o saldo registrado é menor que o estoque físico real, o sistema pode recomendar uma compra desnecessária.
A acuracidade do estoque é, portanto, uma das bases da precisão do planejamento.
Lista de materiais desatualizada
A Lista de Materiais determina quais componentes são necessários para fabricar cada produto.
Se essa estrutura estiver incorreta, o cálculo será afetado desde a origem.
Um componente removido do produto pode continuar gerando necessidades, enquanto um item novo pode deixar de ser planejado.
Alterações de engenharia, substituições e mudanças de consumo precisam ser refletidas na estrutura utilizada pelo sistema.
Lead times irreais
Prazos muito menores que os praticados podem fazer com que as ordens sejam liberadas tarde demais.
Já prazos excessivos podem antecipar compras e aumentar os estoques.
O ideal é que o lead time cadastrado tenha relação com o comportamento real de compra ou fabricação.
Revisões periódicas ajudam a evitar que parâmetros antigos continuem influenciando decisões atuais.
Ordens de compra antigas ainda abertas
Pedidos que já foram recebidos, cancelados ou deixaram de ter validade não devem continuar aparecendo como entradas futuras.
Se isso acontecer, o planejamento poderá considerar que determinado material chegará, mesmo quando essa entrada não existe mais.
Como consequência, uma necessidade real pode não gerar nova compra.
Por isso, pedidos de compra em aberto precisam refletir a situação atual de cada fornecimento.
Ordens de produção desatualizadas
O mesmo problema pode ocorrer com ordens internas.
Uma ordem concluída, cancelada ou atrasada precisa ter seu status atualizado.
Caso contrário, o sistema pode considerar entradas futuras inexistentes ou datas que não serão cumpridas.
Em estruturas com vários níveis de fabricação, esse erro pode afetar diferentes componentes e produtos relacionados.
Mudanças de demanda não incorporadas
O planejamento precisa acompanhar alterações na demanda.
Um aumento de produção pode gerar novas necessidades de materiais. Uma redução pode tornar algumas compras desnecessárias.
Quando essas mudanças não são incorporadas rapidamente, as recomendações deixam de representar o cenário atual.
Por isso, a frequência de atualização deve ser compatível com a dinâmica da operação.
Cadastros duplicados ou incorretos
Materiais cadastrados mais de uma vez podem dividir saldos, pedidos e necessidades entre códigos diferentes.
Isso dificulta a visualização da disponibilidade real.
Também podem ocorrer erros em unidades de medida, descrições, conversões e vínculos com a estrutura do produto.
A padronização dos cadastros reduz esse tipo de distorção.
Estoques de segurança definidos sem critérios
O estoque de segurança deve funcionar como proteção contra incertezas, mas valores excessivos podem gerar compras acima da necessidade.
Quando o parâmetro é definido apenas por percepção, sem considerar consumo, prazo de reposição e variabilidade, pode provocar acúmulo de materiais.
Também existe risco quando a proteção é insuficiente.
A definição precisa ser compatível com as características de cada item.
Lotes mínimos desatualizados
Condições de fornecimento mudam ao longo do tempo.
Um fornecedor pode alterar quantidade mínima, embalagem ou múltiplo de compra.
Se o sistema continuar utilizando parâmetros antigos, as ordens sugeridas poderão ser incompatíveis com a realidade ou gerar volumes maiores do que o necessário.
Por isso, políticas de lote precisam acompanhar as condições comerciais e produtivas atuais.
Baixa precisão das datas de entrega
Não basta saber que um material foi comprado.
É necessário conhecer quando ele efetivamente estará disponível.
Datas de entrega pouco confiáveis distorcem o estoque projetado e podem criar uma falsa sensação de segurança.
Se uma entrada prevista para esta semana ocorrer somente na próxima, ordens dependentes daquele material podem ser afetadas.
Atualizar previsões de entrega aumenta a precisão temporal do planejamento.
Falta de integração entre planejamento, compras, estoque e produção
O cálculo depende de informações provenientes de diferentes áreas.
Se compras atualiza um prazo e essa informação não chega ao planejamento, o cenário utilizado continuará incorreto.
Se a produção altera uma ordem sem atualizar os registros, as necessidades futuras também poderão ficar distorcidas.
A integração entre essas atividades é essencial para manter os dados consistentes.
Como dados ruins afetam o cálculo do MRP?
O chamado “dado ruim” pode gerar um efeito em cadeia.
Um saldo incorreto altera a necessidade líquida. Um lead time errado muda a data de liberação. Uma BOM desatualizada modifica as quantidades calculadas. Uma entrada futura inexistente pode esconder uma falta.
Como diferentes informações estão conectadas, pequenos erros podem produzir consequências maiores ao longo da estrutura de materiais.
Por isso, a qualidade do Planejamento das Necessidades de Materiais MRP depende tanto da lógica do cálculo quanto da disciplina de manter estoques, cadastros, ordens, prazos e estruturas atualizados.
Como melhorar a precisão do Planejamento das Necessidades de Materiais?
Melhorar a precisão do Planejamento das Necessidades de Materiais MRP exige mais do que executar cálculos periódicos. O resultado depende da qualidade dos cadastros, da atualização das informações operacionais e da capacidade de comparar o que foi planejado com o que realmente aconteceu.
Na prática, um planejamento confiável é construído por meio de uma sequência de boas práticas. Quando os dados são revisados com frequência e os parâmetros refletem a realidade da operação, as recomendações de compra e produção tendem a se tornar mais consistentes.
O primeiro passo é garantir que as informações básicas estejam organizadas.
Padronizar o cadastro dos materiais
Cadastros inconsistentes podem comprometer todo o planejamento.
Materiais duplicados, unidades de medida incorretas, descrições diferentes para o mesmo item e parâmetros incompletos dificultam a identificação correta de estoques e necessidades.
A padronização deve estabelecer regras claras para criação, alteração e inativação de materiais.
Também é importante definir responsáveis pela manutenção dos dados.
Quando cada item possui um código único, unidade de medida correta, descrição clara e parâmetros atualizados, o cálculo consegue utilizar informações mais confiáveis.
Revisar periodicamente a Lista de Materiais
A Lista de Materiais precisa representar exatamente a estrutura atual de cada produto.
Mudanças de engenharia, substituições de componentes, alterações de consumo e novos processos devem ser incorporados rapidamente.
Uma BOM desatualizada pode gerar compras de materiais que já não são utilizados ou deixar de calcular componentes necessários.
Por isso, a revisão deve fazer parte da rotina de planejamento.
Quanto maior a variedade de produtos e a frequência de alterações, maior deve ser o controle sobre as versões das estruturas.
Manter saldos de estoque confiáveis
Acuracidade de estoque é uma das condições mais importantes para melhorar o planejamento.
Se o sistema informa uma quantidade diferente daquela disponível fisicamente, o cálculo pode gerar uma recomendação inadequada.
Saldos incorretos podem provocar tanto falta quanto excesso.
Para reduzir esse risco, é importante controlar movimentações, transferências, devoluções, perdas e reservas.
Inventários rotativos também podem ajudar a identificar diferenças antes que elas se acumulem.
O objetivo é fazer com que o saldo registrado represente, com a maior precisão possível, a disponibilidade real.
Atualizar pedidos, ordens e recebimentos
Pedidos de compra e ordens de produção precisam refletir a situação atual.
Uma entrada prevista somente deve ser considerada se ainda estiver válida.
Pedidos cancelados, entregas atrasadas ou ordens encerradas precisam ser atualizados rapidamente.
Caso contrário, o planejamento pode contar com materiais que não chegarão na data prevista.
A mesma atenção deve ser aplicada aos recebimentos parciais.
Se apenas parte de um pedido foi entregue, o saldo restante deve permanecer corretamente registrado.
Medir os prazos reais dos fornecedores
Utilizar lead times apenas com base em estimativas pode reduzir a precisão do cálculo.
O ideal é comparar os prazos cadastrados com o desempenho real dos fornecedores.
Essa medição permite entender quanto tempo, em média, cada item leva para ser disponibilizado após a emissão do pedido.
Também ajuda a identificar fornecedores com grande variação nas datas de entrega.
Um material com prazo médio de dez dias, mas que frequentemente chega em quinze, exige uma análise diferente de um item entregue regularmente dentro do prazo.
Revisar os lead times cadastrados
Depois de medir os prazos reais, os parâmetros devem ser ajustados quando necessário.
Lead times muito curtos podem gerar ordens liberadas tarde demais.
Já prazos excessivos podem antecipar compras e aumentar estoques.
A revisão deve considerar fornecedores, transporte, processamento interno, inspeção e fabricação.
Em ambientes com mudanças frequentes de fornecedor ou processo, esses parâmetros precisam ser acompanhados com maior regularidade.
Definir políticas de lote adequadas
As políticas de lote determinam quanto será comprado ou produzido quando uma necessidade for identificada.
Lotes mínimos muito altos podem gerar excesso de estoque.
Por outro lado, quantidades muito pequenas podem aumentar a frequência de ordens e elevar custos operacionais.
É importante avaliar as características de cada material.
Itens de alto valor, baixo consumo ou risco de obsolescência podem exigir políticas diferentes de componentes baratos e utilizados continuamente.
Também devem ser considerados múltiplos de embalagem e restrições dos fornecedores.
Estabelecer critérios para estoques de segurança
O estoque de segurança deve ser definido de forma criteriosa.
Aplicar o mesmo percentual para todos os materiais pode gerar distorções.
O nível de proteção deve considerar fatores como variabilidade da demanda, confiabilidade do fornecedor, criticidade do item e prazo de reposição.
Materiais com consumo previsível e fornecimento estável podem exigir menor proteção.
Itens críticos ou sujeitos a atrasos frequentes podem precisar de uma margem maior.
O importante é evitar que o estoque de segurança se transforme em um excesso permanente.
Atualizar regularmente o Plano Mestre de Produção
O Plano Mestre de Produção precisa acompanhar as mudanças da demanda e da capacidade produtiva.
Se o MPS estiver desatualizado, as necessidades calculadas também estarão.
Mudanças em volumes, prioridades ou datas precisam ser incorporadas ao planejamento.
Ao mesmo tempo, alterações excessivas podem provocar instabilidade.
Por isso, é importante definir critérios para mudanças e períodos em que a programação terá maior ou menor flexibilidade.
Identificar materiais críticos
Nem todos os componentes possuem o mesmo impacto sobre a operação.
Alguns materiais podem interromper a produção caso estejam indisponíveis.
Outros possuem poucos fornecedores, prazos longos ou alto valor.
A identificação desses itens permite criar um acompanhamento diferenciado.
Materiais críticos podem exigir revisões mais frequentes, estoque de segurança específico ou maior antecedência de compra.
Essa classificação ajuda a concentrar atenção onde o risco operacional é maior.
Trabalhar com diferentes horizontes de planejamento
O planejamento pode ser dividido em curto, médio e longo prazo.
No curto prazo, o foco tende a ser a execução das ordens já programadas.
No médio prazo, é possível analisar necessidades futuras e capacidade de abastecimento.
No longo prazo, o objetivo pode ser identificar tendências, restrições e materiais com prazos elevados.
Trabalhar com diferentes horizontes evita uma visão limitada ao estoque atual.
Também permite preparar a operação para demandas que ainda estão distantes, mas exigem decisões antecipadas.
Definir uma frequência adequada para recalcular o MRP
O cálculo precisa ser atualizado sempre que mudanças relevantes alterarem o cenário.
A frequência ideal depende do ritmo da operação.
Empresas com grande volume de ordens e alterações constantes podem precisar recalcular diariamente.
Ambientes mais estáveis podem trabalhar com ciclos diferentes.
O importante é evitar intervalos tão longos que façam o planejamento perder validade.
Também é necessário observar se recalcular com frequência excessiva está gerando alterações desnecessárias nas ordens.
Comparar o planejado com o realizado
Uma das melhores formas de melhorar o planejamento é medir a diferença entre previsão e execução.
É importante comparar datas, quantidades e prazos.
Se uma ordem estava prevista para chegar em determinada data, deve-se verificar quando o material realmente foi disponibilizado.
Se a produção previa determinado consumo, também é útil analisar o volume efetivamente utilizado.
Essas comparações ajudam a identificar padrões de erro.
Com o tempo, tornam-se uma base importante para ajustar parâmetros.
Corrigir parâmetros quando houver desvios recorrentes
Um desvio isolado pode ocorrer por uma situação excepcional.
Quando o mesmo problema aparece repetidamente, provavelmente existe um parâmetro que precisa ser revisado.
Atrasos frequentes podem indicar lead time inadequado.
Excesso constante pode sinalizar lotes muito grandes.
Rupturas recorrentes podem indicar estoque de segurança insuficiente ou baixa precisão dos saldos.
A melhoria contínua depende de transformar esses desvios em ajustes concretos.
Indicadores para acompanhar a eficiência do MRP
Os indicadores permitem avaliar se o planejamento está realmente contribuindo para melhorar disponibilidade, reduzir excessos e aumentar a previsibilidade.
Nenhuma métrica deve ser observada isoladamente.
O ideal é combinar diferentes indicadores para entender o desempenho do estoque e da produção.
Acuracidade de estoque
A acuracidade mostra o quanto o saldo registrado corresponde à quantidade física real.
Quanto maior a diferença entre sistema e estoque, menor tende a ser a confiabilidade das recomendações.
Esse indicador pode ser acompanhado por item, grupo de materiais ou localização.
Baixa acuracidade geralmente indica problemas em movimentações, apontamentos ou inventários.
Giro de estoque
O giro indica quantas vezes o estoque é renovado em determinado período.
Um giro muito baixo pode sinalizar excesso de materiais ou baixo consumo.
Um giro elevado pode indicar utilização eficiente, mas precisa ser analisado junto com o risco de falta.
O objetivo não é simplesmente aumentar o giro, e sim encontrar um nível compatível com a operação.
Cobertura de estoque
A cobertura mostra por quanto tempo o saldo disponível consegue atender ao consumo previsto.
Esse indicador ajuda a identificar tanto excesso quanto risco de ruptura.
Materiais com cobertura muito alta podem representar capital parado.
Itens com cobertura muito baixa podem exigir atenção, principalmente quando o prazo de reposição é longo.
Índice de ruptura de materiais
O índice de ruptura mede a frequência com que materiais necessários não estão disponíveis.
Quanto maior esse indicador, maior o impacto sobre a continuidade da produção.
Rupturas recorrentes podem apontar problemas em saldos, prazos, estoque de segurança ou programação.
A análise por material ajuda a identificar quais itens representam maior risco.
Quantidade de ordens emergenciais
Compras e ordens urgentes são um bom sinal da qualidade do planejamento.
Quando ocorrem com muita frequência, podem indicar que as necessidades não estão sendo identificadas com antecedência suficiente.
Também podem ser consequência de alterações constantes na demanda ou atrasos de fornecedores.
A redução desse indicador tende a demonstrar maior previsibilidade operacional.
Nível de materiais excedentes
O excesso representa itens armazenados acima da necessidade prevista.
Esse indicador pode ser calculado por quantidade, valor ou período de cobertura.
Materiais excedentes podem surgir por compras acima do necessário, redução da demanda, lotes inadequados ou parâmetros desatualizados.
Acompanhar esse volume ajuda a identificar oportunidades de reduzir capital imobilizado.
Valor financeiro do estoque
Além das quantidades, é importante observar quanto dinheiro está investido nos materiais.
Dois estoques com o mesmo número de itens podem possuir impactos financeiros completamente diferentes.
O valor financeiro ajuda a priorizar análises.
Materiais de alto valor com baixa movimentação, por exemplo, merecem atenção especial.
Cumprimento dos prazos dos fornecedores
Esse indicador mostra a capacidade dos fornecedores de entregar na data combinada.
Quando o cumprimento é baixo, o planejamento fica mais vulnerável a atrasos.
A análise também ajuda a revisar lead times.
Se determinado fornecedor entrega constantemente depois do prazo cadastrado, o parâmetro pode estar subestimado.
Aderência do planejamento de produção
A aderência mede quanto do que foi programado realmente foi executado conforme o plano.
Mudanças frequentes na produção também alteram as necessidades de materiais.
Uma aderência baixa pode gerar cancelamentos, antecipações e reprogramações sucessivas.
Por isso, a estabilidade do plano influencia diretamente a eficiência do abastecimento.
Frequência de reprogramações
Reprogramar ordens faz parte da operação, mas uma quantidade muito alta de alterações pode indicar instabilidade.
Esse indicador ajuda a identificar se datas e quantidades estão sendo modificadas com frequência.
Reprogramações podem surgir por alterações de demanda, falta de materiais, atrasos ou parâmetros inadequados.
Quando se tornam recorrentes, devem ser investigadas.
Percentual de ordens atrasadas
O percentual de ordens atrasadas mostra quantas compras ou produções não foram concluídas dentro da data planejada.
Esse indicador pode revelar problemas de fornecedor, capacidade interna ou programação.
Também deve ser analisado junto com o impacto dessas ordens.
Um atraso em um material não crítico pode ter efeito limitado, enquanto a ausência de um componente essencial pode interromper a produção.
Diferença entre lead time previsto e realizado
Comparar o prazo planejado com o prazo efetivo é uma das formas mais diretas de verificar a qualidade dos parâmetros.
Se o cadastro indica dez dias, mas o material normalmente leva quinze para chegar, o cálculo utiliza uma premissa inadequada.
A diferença pode ser acompanhada por fornecedor, família de produtos ou material.
Quanto menor e mais estável essa variação, maior tende a ser a previsibilidade.
Por que os indicadores do MRP devem ser analisados em conjunto?
A eficiência do Planejamento das Necessidades de Materiais MRP não pode ser medida apenas pela redução do estoque.
Uma empresa pode diminuir significativamente o volume armazenado e, ao mesmo tempo, aumentar rupturas, ordens urgentes e atrasos na produção.
Nesse caso, o problema não foi eliminado. Apenas foi transferido do estoque para outra parte da operação.
Por isso, indicadores financeiros, operacionais e de disponibilidade precisam ser observados em conjunto.
A redução de materiais excedentes deve ocorrer sem aumentar a falta de componentes. O giro deve melhorar sem comprometer a cobertura necessária. Os estoques de segurança devem ser ajustados sem expor a operação a riscos excessivos.
Quando as métricas são analisadas de forma integrada, fica mais fácil identificar se o planejamento está realmente alcançando o equilíbrio entre disponibilidade, nível de estoque, previsibilidade e cumprimento da produção.
Como estruturar um processo de MRP eficiente na empresa?
Estruturar um processo de Planejamento das Necessidades de Materiais MRP exige organização, disciplina de dados e integração entre produção, estoque e compras. Mais do que executar cálculos, a empresa precisa criar uma rotina capaz de transformar demanda em decisões confiáveis de abastecimento.
Uma estrutura eficiente começa pelo entendimento dos materiais e processos, passa pela definição correta dos parâmetros e termina com o acompanhamento dos resultados. Quando essas etapas são tratadas de forma contínua, o planejamento tende a se tornar mais preciso e menos dependente de decisões emergenciais.
Mapear materiais e processos produtivos
O primeiro passo é conhecer como os materiais circulam pela operação.
A empresa deve identificar matérias-primas, componentes, subconjuntos e produtos acabados, além de compreender quais etapas produtivas dependem de cada item.
Esse mapeamento ajuda a visualizar relações de dependência e identificar materiais críticos.
Também é importante entender como os itens são comprados, armazenados, movimentados e consumidos.
Quanto mais clara for essa estrutura, mais fácil será configurar corretamente o planejamento.
Organizar e padronizar os cadastros
Depois do mapeamento, os cadastros precisam ser revisados.
Cada material deve possuir identificação única, unidade de medida correta, descrição padronizada e parâmetros compatíveis com sua utilização.
Cadastros duplicados podem dividir saldos e necessidades entre códigos diferentes.
Erros de unidade de medida também podem gerar distorções significativas.
A padronização cria uma base mais confiável para o Planejamento das Necessidades de Materiais MRP e reduz problemas provocados por informações inconsistentes.
Estruturar corretamente as listas de materiais
A Lista de Materiais precisa representar com fidelidade a composição de cada produto.
Ela deve indicar quais componentes são utilizados, em quais quantidades e em qual nível da estrutura produtiva.
Quando existem subconjuntos, cada um deles também precisa estar corretamente relacionado.
Uma estrutura incorreta pode fazer com que materiais sejam planejados em excesso ou deixem de aparecer nas necessidades.
Por isso, alterações de engenharia e mudanças de consumo precisam ser incorporadas rapidamente às listas.
Definir o horizonte de planejamento
O horizonte determina até onde a empresa deseja visualizar as necessidades futuras.
Ele pode variar de acordo com o tipo de produto, prazo de fabricação e características do abastecimento.
Materiais com lead time elevado exigem uma visão mais longa.
Itens de reposição rápida podem ser acompanhados em períodos menores.
O ideal é trabalhar com um horizonte suficiente para antecipar decisões sem tornar o planejamento excessivamente distante da realidade.
Também pode ser útil separar curto, médio e longo prazo.
Estabelecer políticas de estoque e reposição
Cada material pode exigir uma estratégia diferente.
Alguns itens devem ser comprados exatamente conforme a necessidade. Outros precisam respeitar lotes mínimos, múltiplos ou níveis de proteção.
As políticas de reposição devem considerar consumo, criticidade, valor, prazo de entrega e condições dos fornecedores.
O objetivo é evitar regras genéricas para materiais com comportamentos diferentes.
Uma política bem definida ajuda a equilibrar disponibilidade e nível de estoque.
Configurar lead times e lotes
Lead time e política de lote interferem diretamente nas recomendações geradas.
O prazo indica quando uma ordem precisa ser liberada para que o material esteja disponível na data necessária.
Já o lote determina quanto será comprado ou produzido.
Esses parâmetros precisam refletir a realidade.
Lead times menores que os praticados podem gerar atrasos. Prazos excessivos podem antecipar compras.
Lotes muito grandes podem elevar estoques, enquanto lotes muito pequenos podem aumentar a frequência de ordens.
Garantir confiabilidade dos saldos
Nenhum planejamento será preciso se o estoque registrado não representar o estoque real.
Por isso, a empresa precisa controlar entradas, saídas, transferências, reservas, devoluções e perdas.
Inventários rotativos podem ajudar a identificar divergências.
Também é importante analisar materiais que apresentam diferenças recorrentes.
O objetivo é elevar continuamente a acuracidade.
Quanto maior a confiança nos saldos, menor a chance de o sistema recomendar compras desnecessárias ou deixar de identificar uma falta futura.
Consolidar o Plano Mestre de Produção
O Plano Mestre de Produção deve reunir quantidades e datas previstas para fabricação.
Ele funciona como uma das principais origens das necessidades.
Antes de executar o cálculo, é importante verificar se a programação está coerente com a demanda e com as prioridades operacionais.
Mudanças precisam ser incorporadas, mas alterações excessivas também devem ser controladas.
Quanto mais estável e realista for o plano, maior tende a ser a qualidade das necessidades geradas.
Executar o cálculo das necessidades
Com os dados preparados, o próximo passo é executar o cálculo.
O sistema analisa demanda, estrutura dos produtos, saldos disponíveis, recebimentos programados, estoques de segurança, lotes e prazos.
A partir dessa combinação, são identificadas necessidades líquidas de materiais.
O cálculo também distribui essas necessidades ao longo do tempo.
Isso permite indicar não apenas quanto será necessário, mas também quando cada ordem precisa ser liberada.
Analisar mensagens, exceções e prioridades
O resultado do cálculo não deve ser tratado como uma lista automática de ordens.
É importante analisar alertas, exceções e situações que exigem atenção.
Um material pode apresentar risco de falta, uma ordem pode precisar ser antecipada ou uma compra existente pode estar acima da necessidade.
Também podem surgir recomendações para postergar ou cancelar determinadas entradas.
Essa análise ajuda a transformar o cálculo em decisões operacionais.
Materiais críticos devem receber prioridade.
Liberar compras e ordens de produção conforme necessidade
Depois da análise, as recomendações aprovadas podem ser transformadas em ações.
Itens comprados externamente geram necessidades para compras.
Materiais produzidos internamente podem originar ordens de fabricação.
A liberação deve respeitar as datas planejadas e os parâmetros de cada item.
Evitar liberações antecipadas sem necessidade ajuda a controlar estoques.
Da mesma forma, atrasar ordens críticas pode comprometer a disponibilidade futura.
Acompanhar recebimentos e consumo
O planejamento não termina quando uma ordem é emitida.
É necessário acompanhar o que acontece depois.
Pedidos podem atrasar, entregas podem ocorrer parcialmente e a produção pode consumir quantidades diferentes das previstas.
Essas ocorrências precisam atualizar o cenário.
Quanto mais rapidamente a informação real retorna ao processo, mais confiável será o próximo cálculo.
Esse ciclo de atualização mantém o planejamento conectado à execução.
Medir indicadores de desempenho
Os indicadores ajudam a avaliar se a metodologia está funcionando.
A empresa pode acompanhar acuracidade de estoque, rupturas, ordens emergenciais, cobertura, giro, excesso de materiais e cumprimento dos prazos.
Também é importante medir diferenças entre lead time previsto e realizado.
Outro ponto relevante é acompanhar a aderência da produção ao plano.
Essas métricas mostram onde existem desvios e quais parâmetros precisam de atenção.
Revisar parâmetros periodicamente
Parâmetros não devem ser tratados como informações permanentes.
Prazos mudam, fornecedores alteram condições, volumes de consumo variam e produtos passam por modificações.
Por isso, lead times, lotes, estoques de segurança e políticas de reposição precisam ser revisados.
A frequência pode variar conforme a importância e a estabilidade de cada material.
Itens críticos ou sujeitos a grandes variações merecem acompanhamento mais frequente.
Utilizar melhoria contínua para elevar a precisão
Um processo eficiente de Planejamento das Necessidades de Materiais MRP deve evoluir com base nos resultados observados.
Quando um desvio aparece repetidamente, é necessário investigar sua causa.
Atrasos frequentes podem indicar prazo incorreto. Excesso recorrente pode apontar lote inadequado. Rupturas constantes podem estar relacionadas a saldos incorretos ou proteção insuficiente.
O ideal é transformar essas ocorrências em ajustes nos parâmetros e nas rotinas.
Com esse ciclo de análise e correção, o planejamento passa a refletir cada vez melhor a realidade da empresa, permitindo decisões de abastecimento mais previsíveis, estoques mais equilibrados e maior alinhamento entre materiais e programação de produção.
Perguntas frequentes
